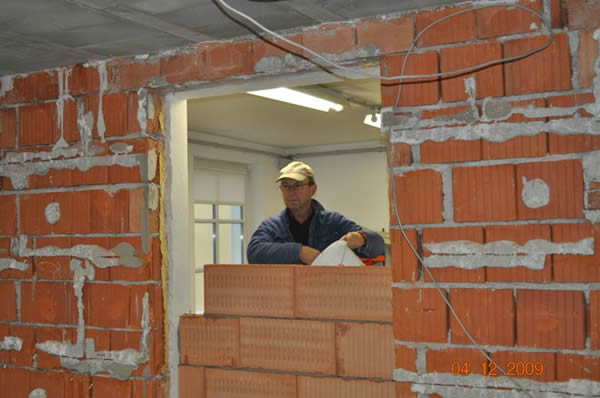

Um- und Zubau - Bautagebuch

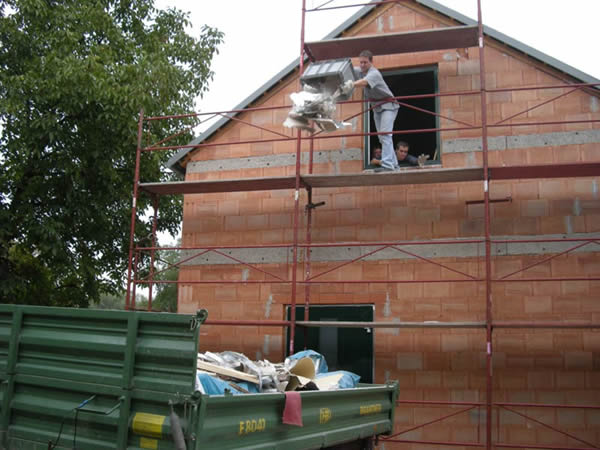

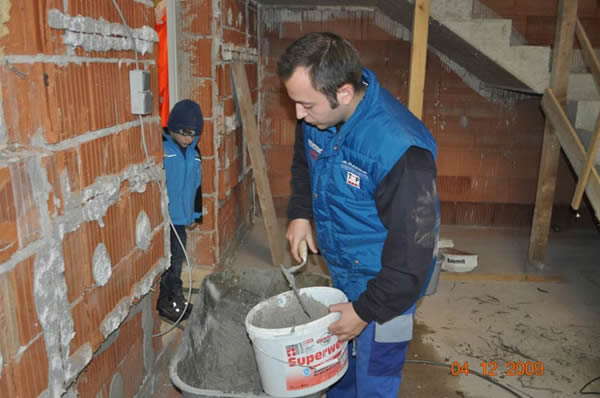

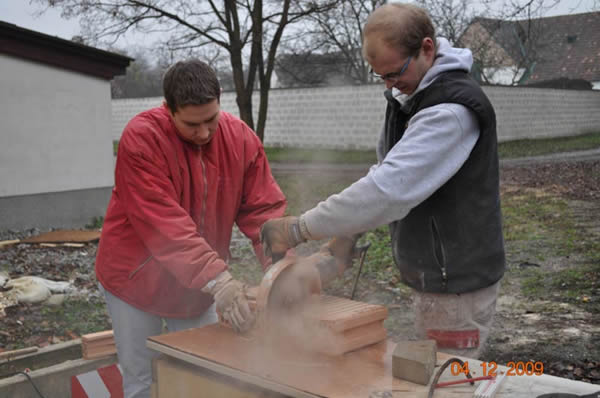

30. Eintrag: 4. Dezember 2009

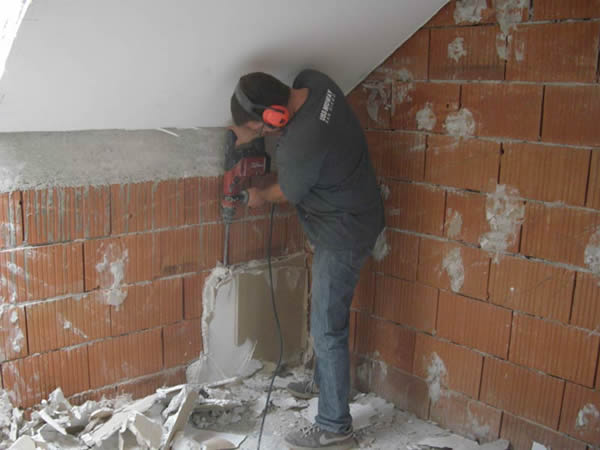

Es wurden Vorbereitungen für die Aufmauerungsarbeiten im Erd- und Dachgeschoss durchgeführt und das Fenster in der Werkstatt zugemauert. Im Anschluss feierten wir mir unserem Vizekommandanten BI Robert Zeichamnn seinen Geburtstag.

ALLES GUTE BERTL !!

29. Eintrag: 27. November 2009

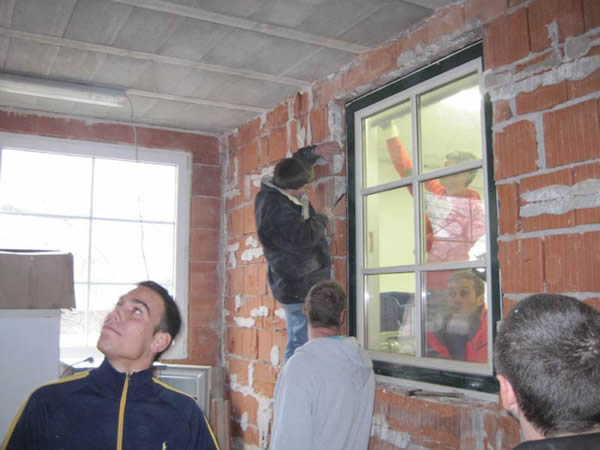

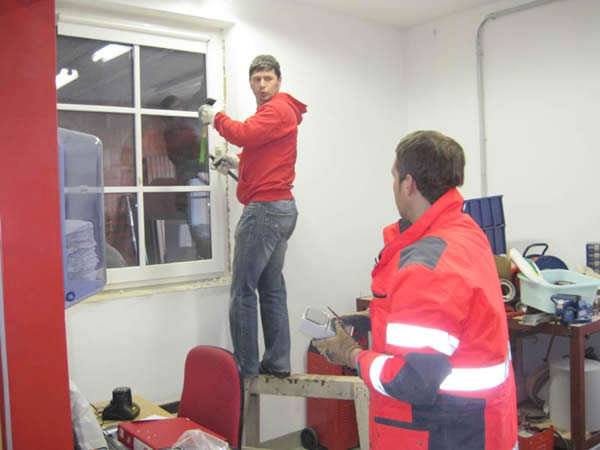

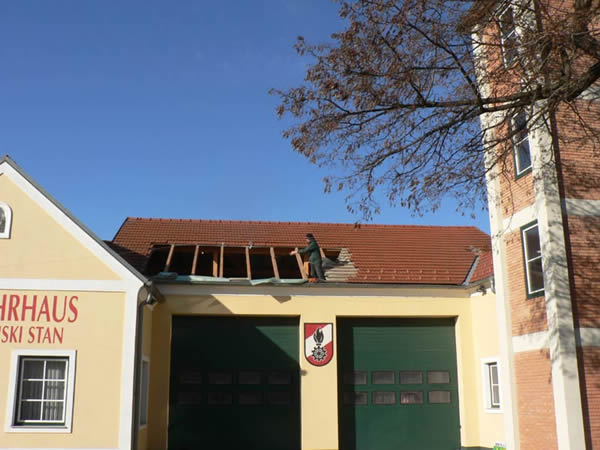

Die Kameraden waren wieder fleißig und erledigten diverse Abbrucharbeiten sowie das Ausbauen des Fensters in der Werkstatt.

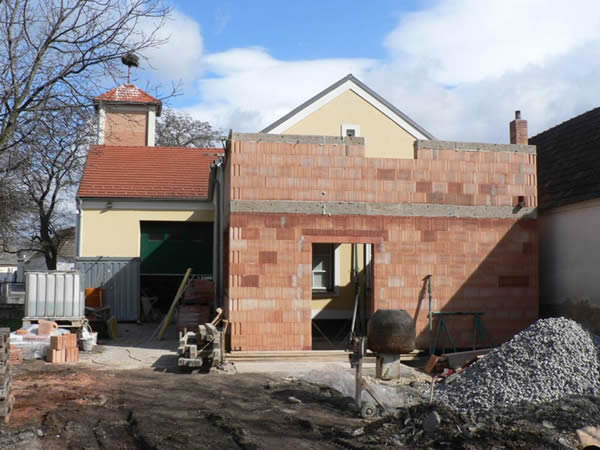

28. Eintrag: 30. September 2009

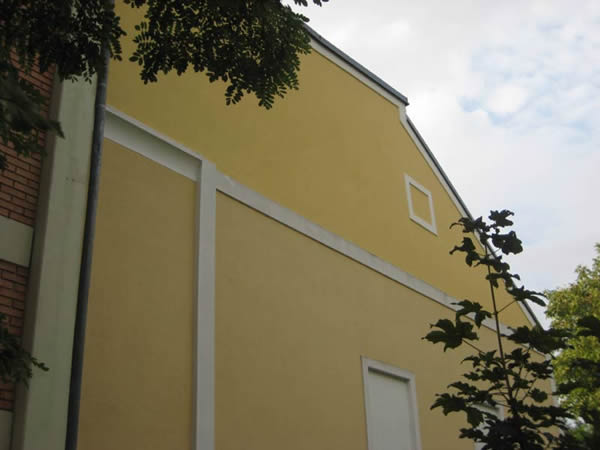

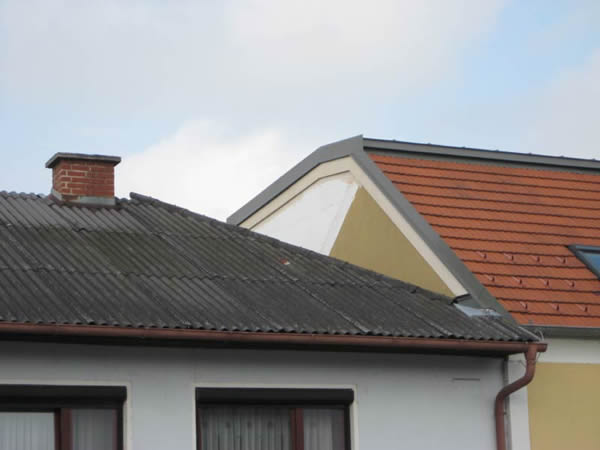

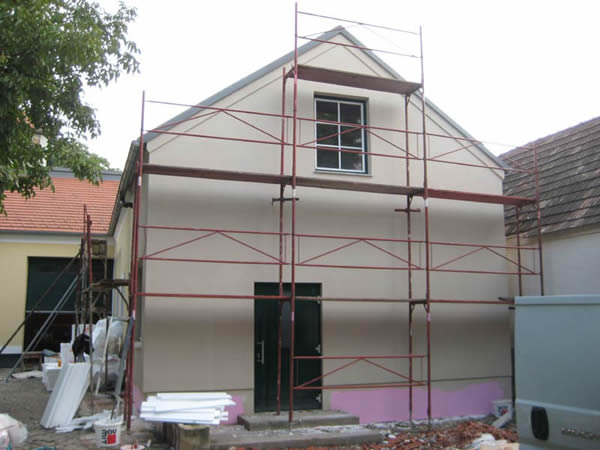

Auch im Dachgeschoss ist die Fassade fast fertig.

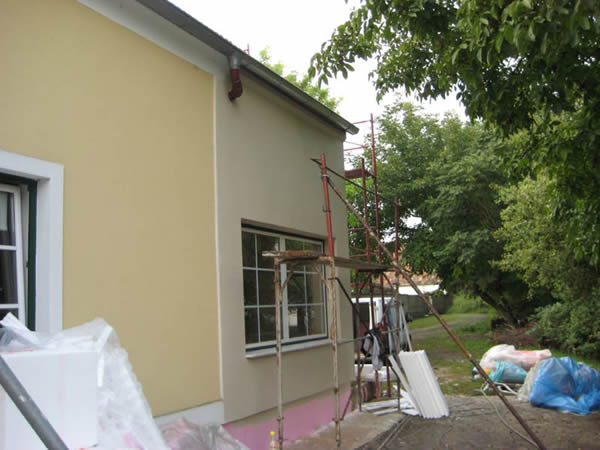

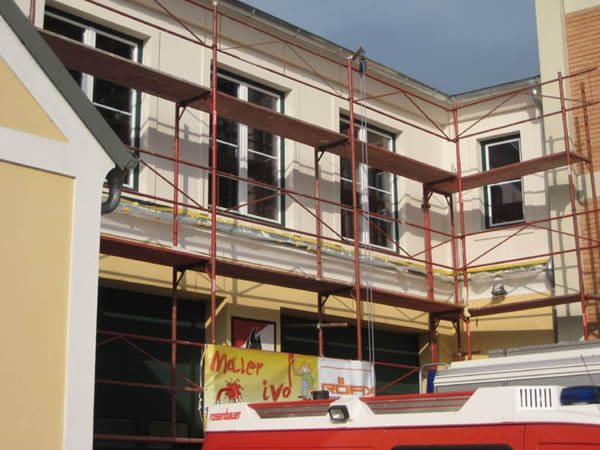

27. Eintrag: 14. September 2009

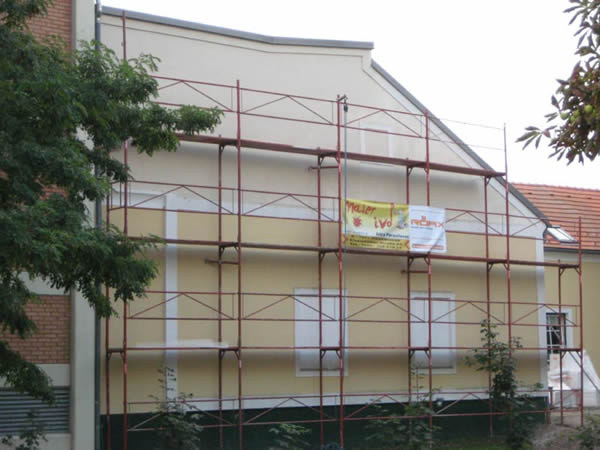

Die Arbeiten an der Fassade gehen munter voran. An fast allen Seiten wurde bereits das Styropor geklebt.

26. Eintrag: 11. September 2009

Im Stiegenhaus wurde die alte Fassade abgerissen und im alten Jugendraum wurden die Außenmauern vom den Gipskartonplatten befreit.

25. Eintrag: 6. August 2009

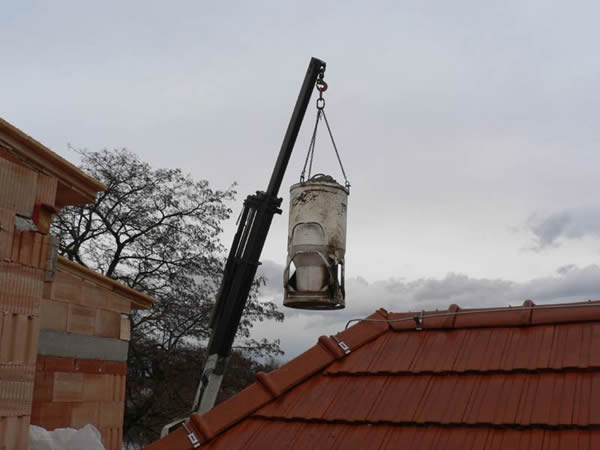

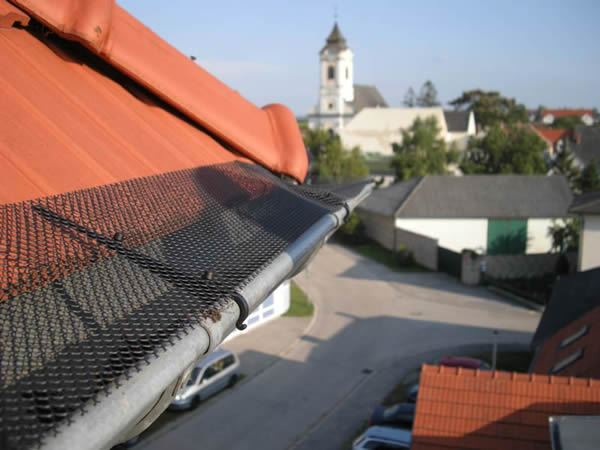

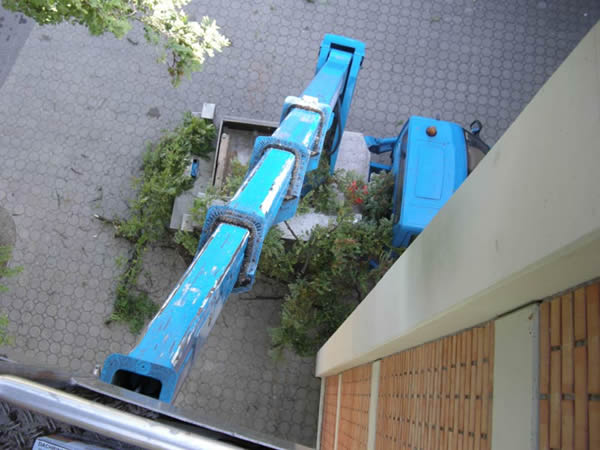

Die Dachrinne des Schlauchturms wurde gesäubert und ein Dachrinnengitter montiert. Ein besonderer Dank gebührt der Firma Felbermayr sowie Sascha Golubich, die uns mit einem Hubsteiger zur Seite gestanden sind.

24. Eintrag: 12. Juni 2009

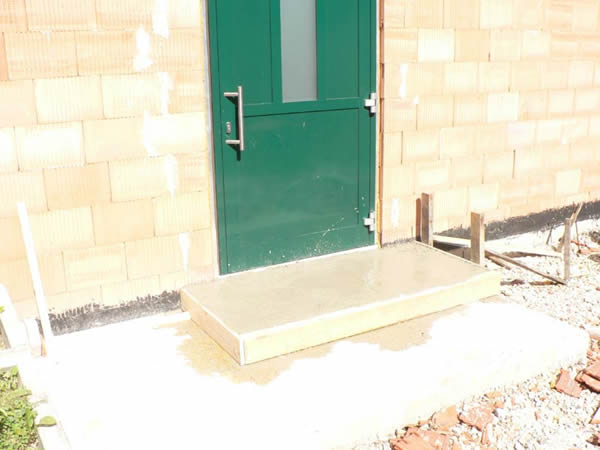

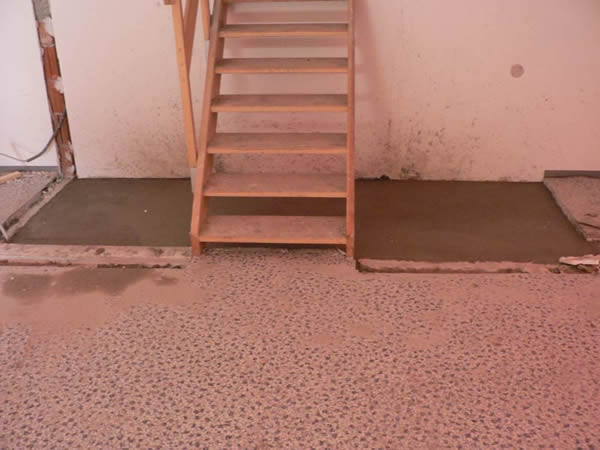

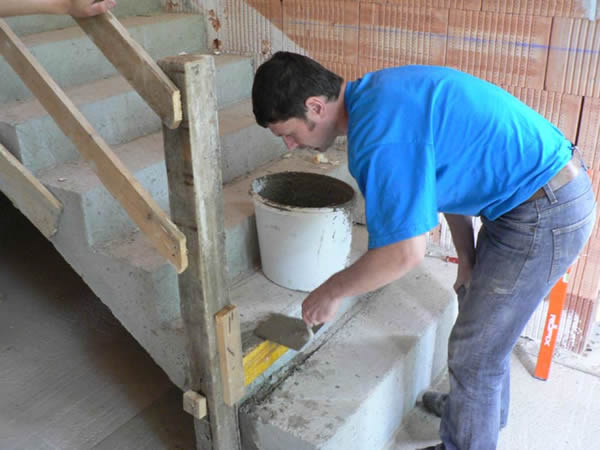

Beim neuen Eingang wurden eine Stufe betoniert und diverse Löcher und Kanten auf der Baustelle ausgebessert.

23. Eintrag: 29. Mai 2009

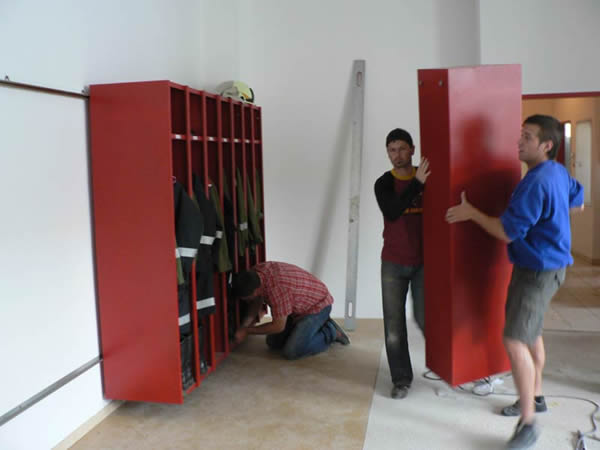

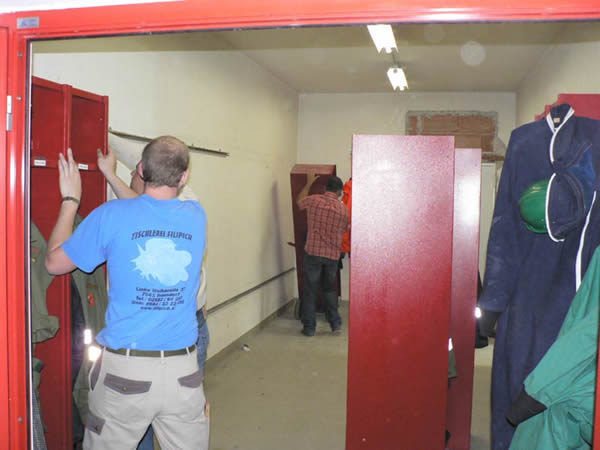

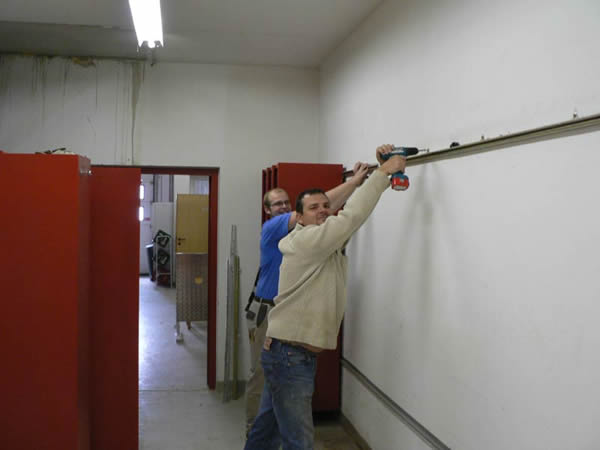

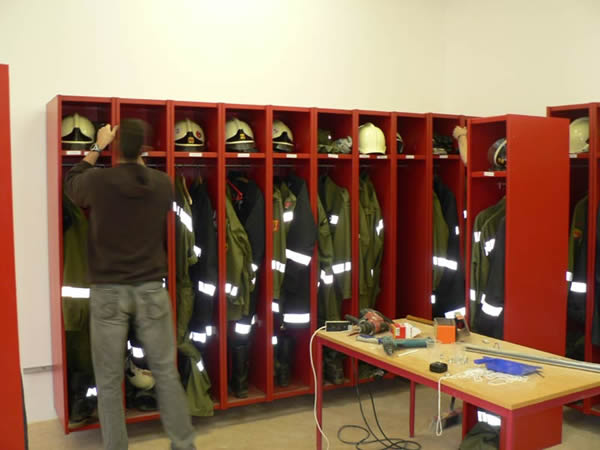

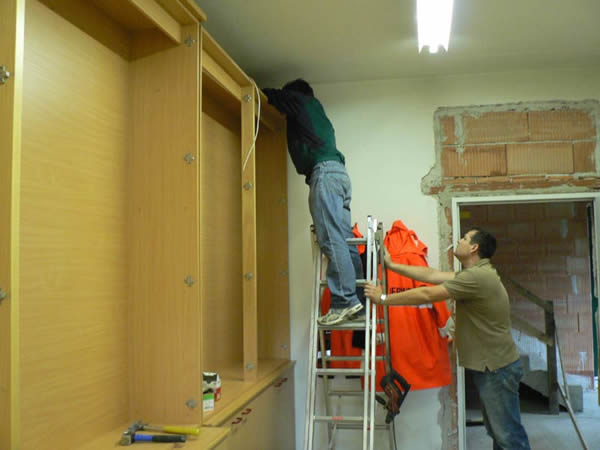

Viele Kameraden waren wieder mit viel Eifer beim Umbau dabei. Die Spinde in der bestehenden Umkleide wurden demontiert und gereinigt. Im ehemaligen Mannschaftsraum wurde der Fußboden verlegt sowie die Lampen und Spinde montiert. Weiters wurden im Werkstättentrakt diverse Regale montiert. Nach der Endreinigung ist die neue Umkleide für den Einsatz gerüstet.

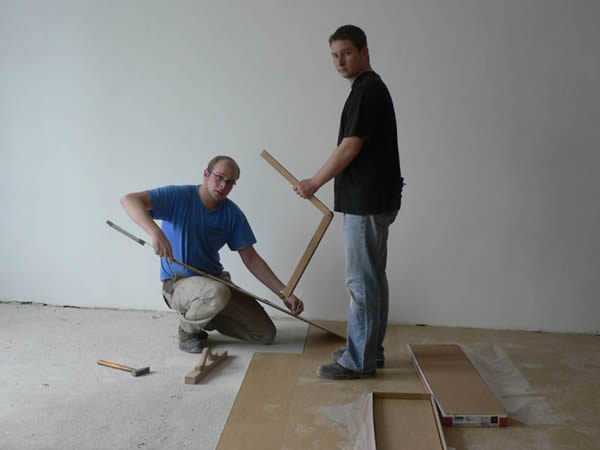

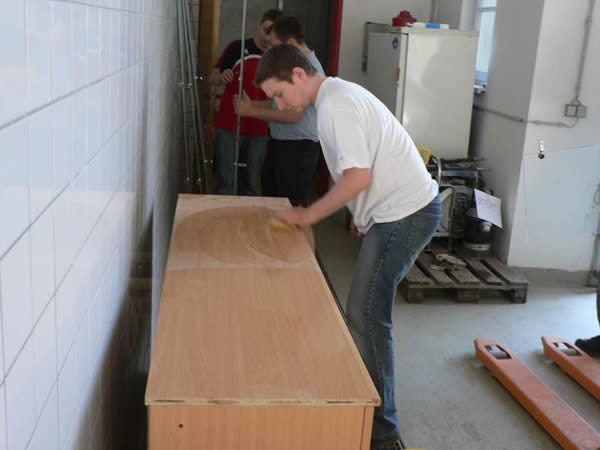

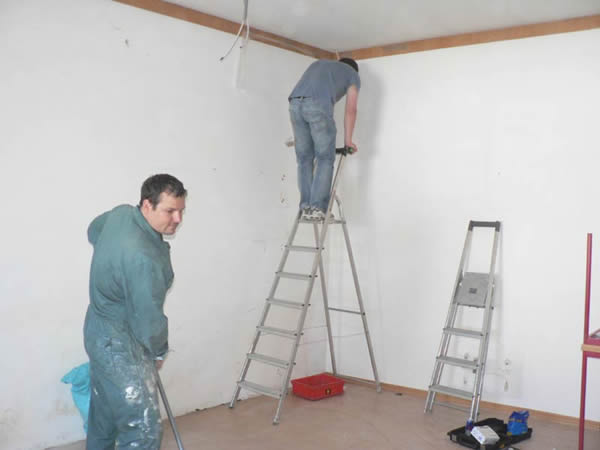

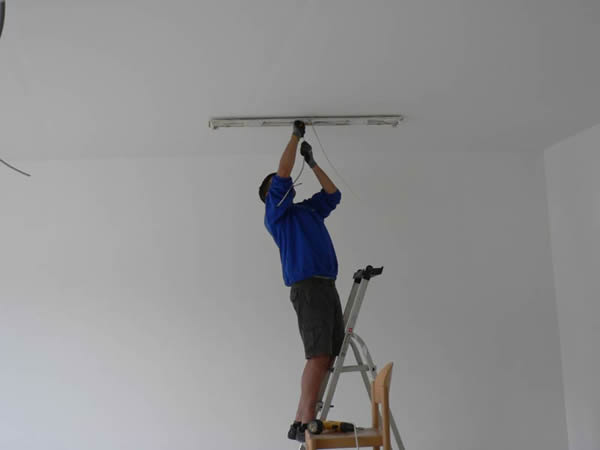

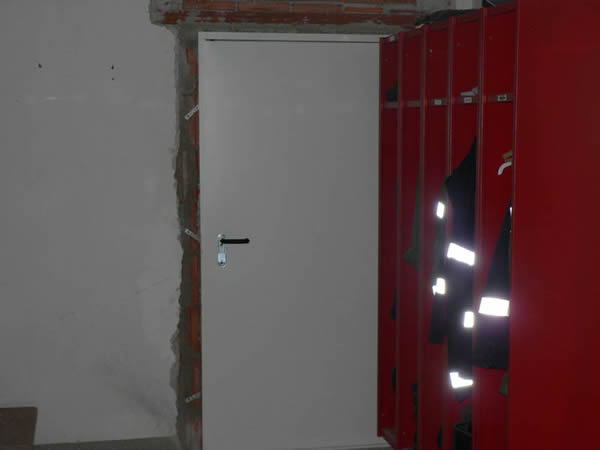

22. Eintrag: 30. April 2009

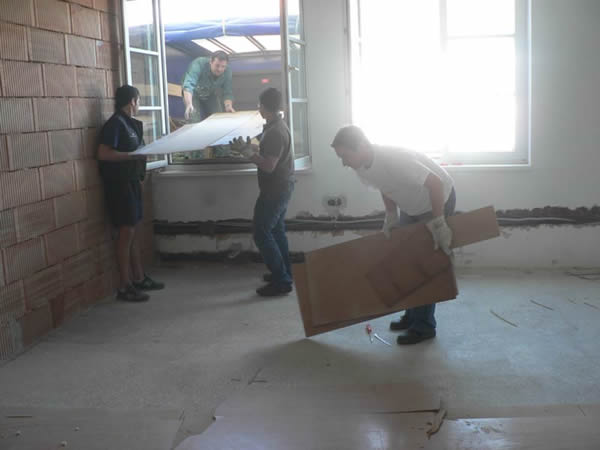

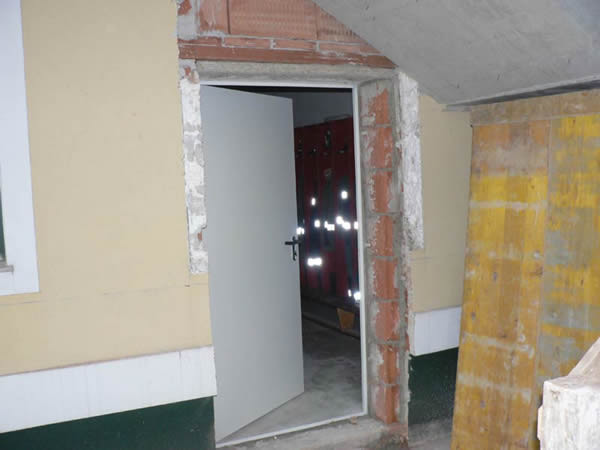

Das Fenster im Dachgeschoss des Stiegenhauses wurde untermauert und eine Brandschutztür vom Werkstättentrakt ins Steigenhaus eingebaut. Ein herzliches Dankeschön gilt Christian Hahnenkamp, der seine Freizeit für die Feuerwehr opferte.

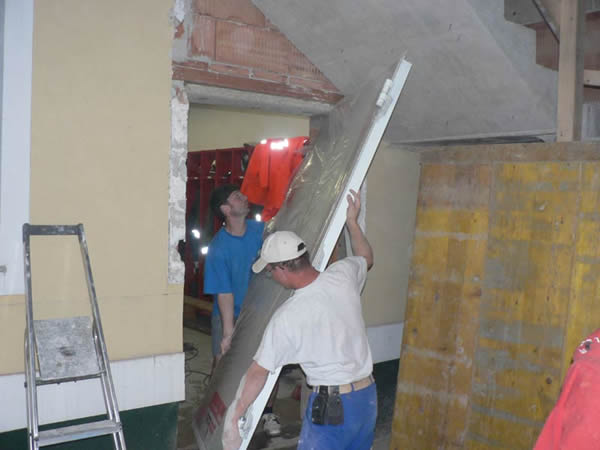

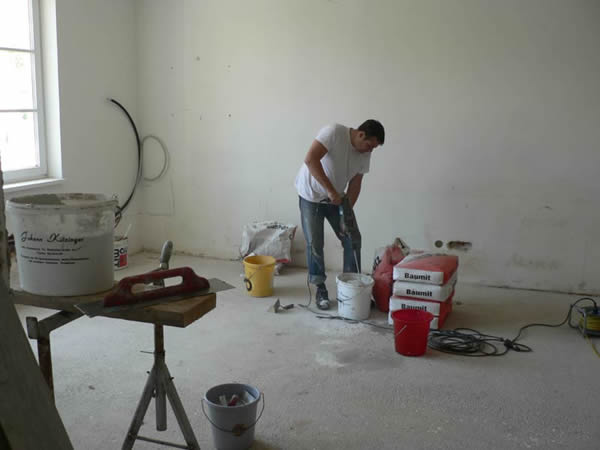

21. Eintrag: 28. April 2009

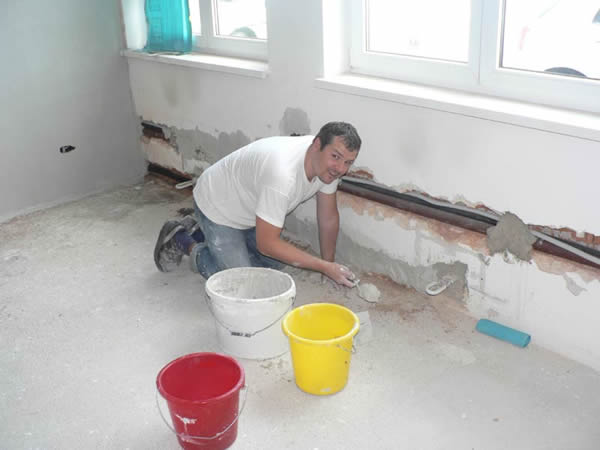

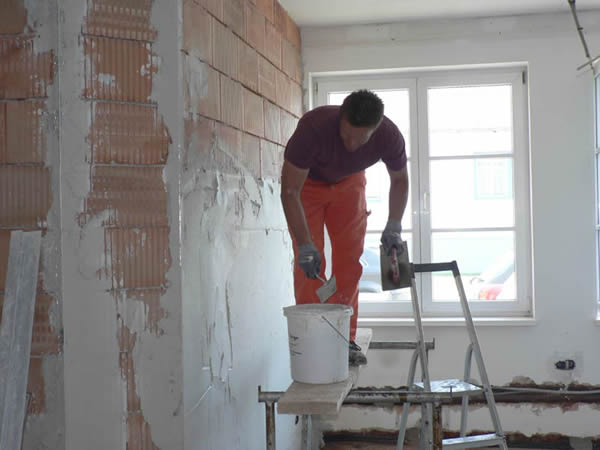

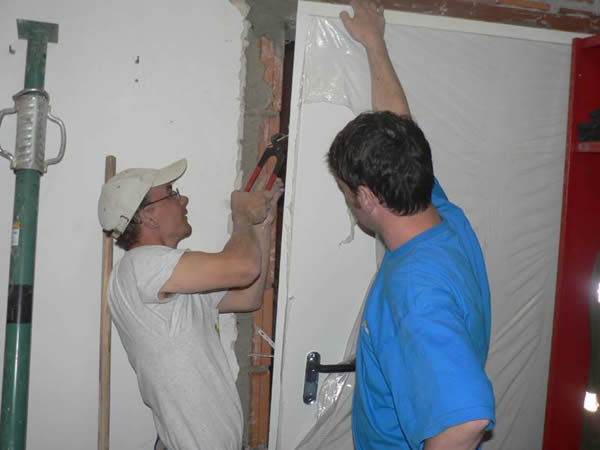

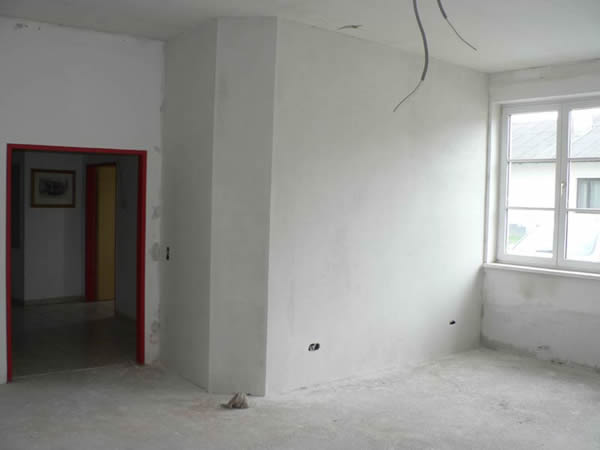

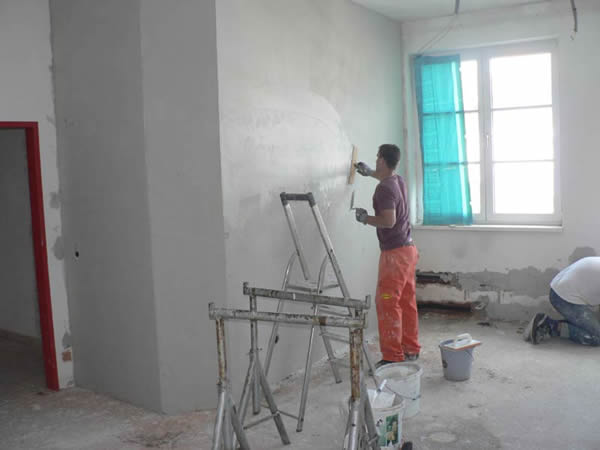

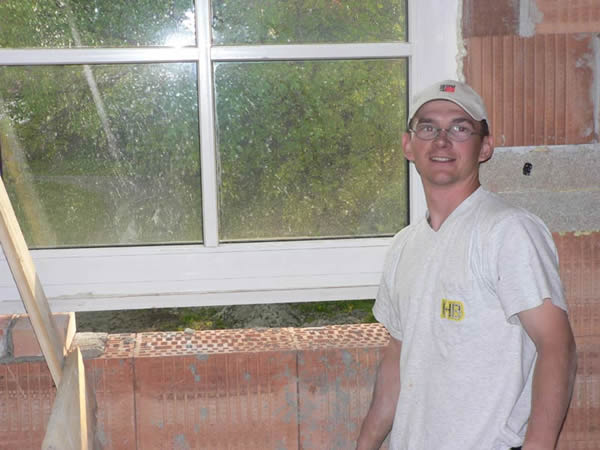

Die neu aufgestellte Mauer im alten Mannschaftsraum wurde verputzt. Wir bedanken uns herzlich bei Christian Kroyer, der unter fachmännischer Mithilfe unseres Vizekommandanten Robert Zeichmann diese Arbeiten durchführte.

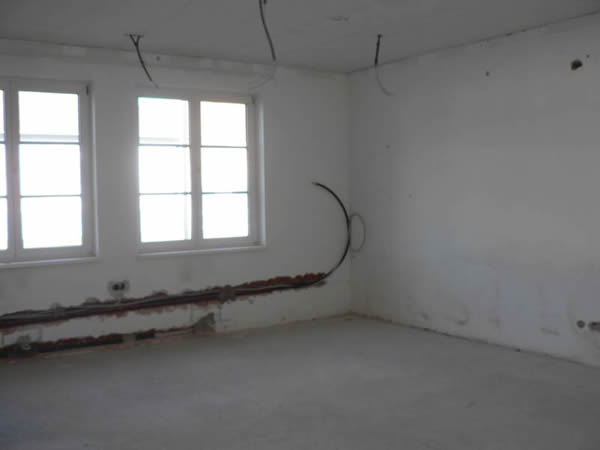

20. Eintrag: 24. April 2009

Die zukünftige Herrenumkleide musste ausgeräumt werden. Es wurden alle Kästen ausgeräumt und abgebaut, die Fahnen versorgt und der Boden herausgerissen. Weiters wurden die Heizungs- sowie Stromleitungen verlegt und die Pflastersteine beim Steigenhaus teilweise herausgenommen.

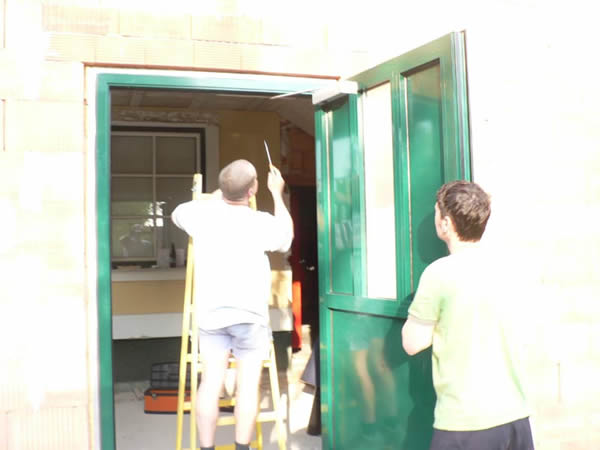

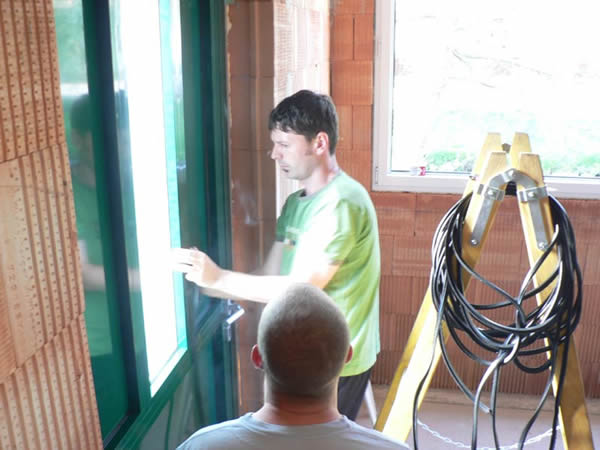

19. Eintrag: 15. April 2009

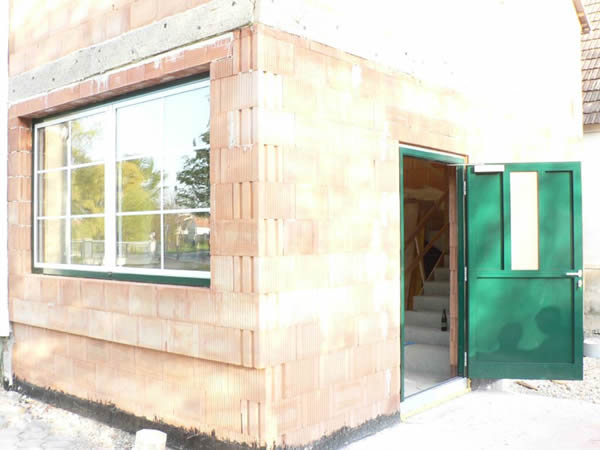

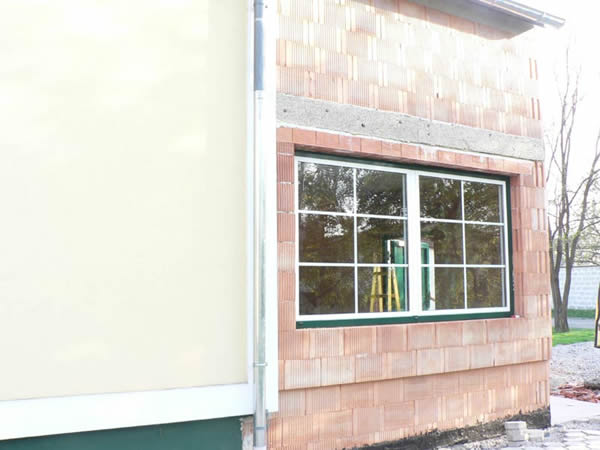

Und endlich sind wir dicht. Die Eingangstür und das Fenster im Stiegenhaus wurden komplettiert, eingestellt und gleich ein Schloss eingebaut.

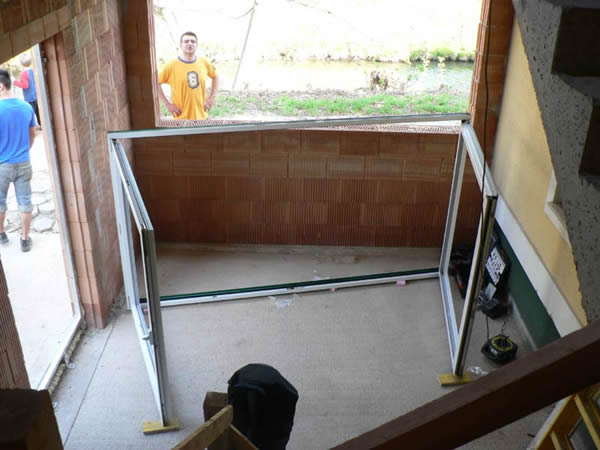

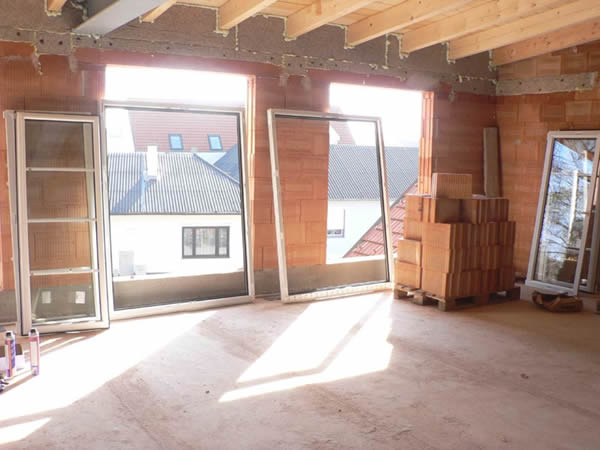

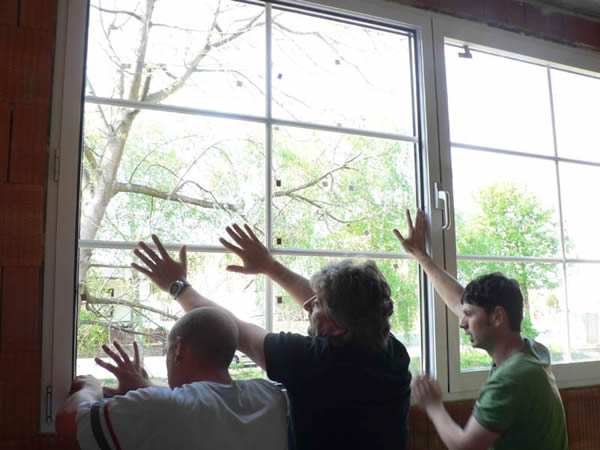

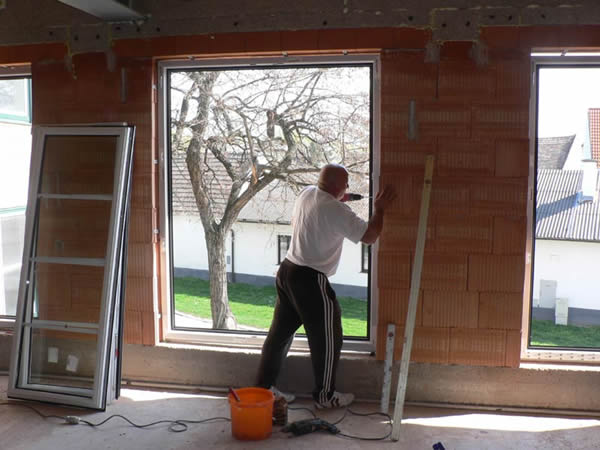

18. Eintrag: 10. April 2009

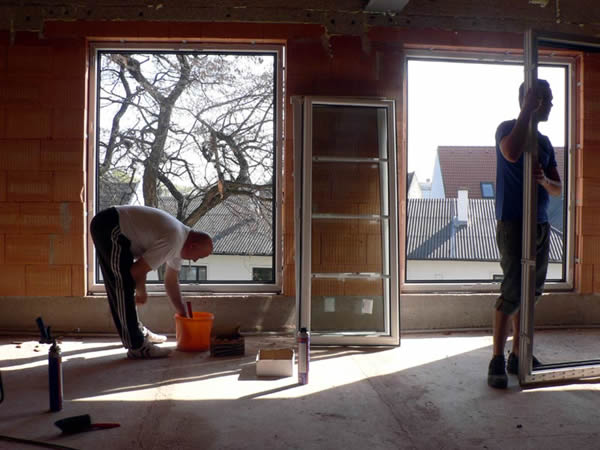

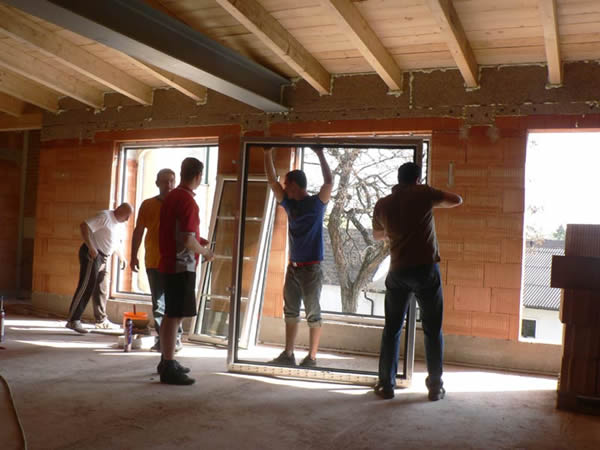

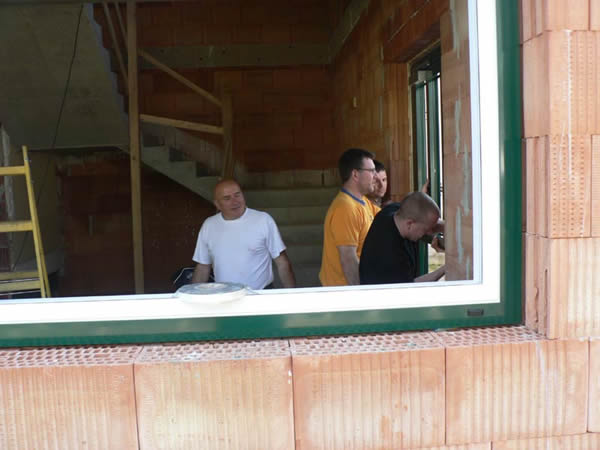

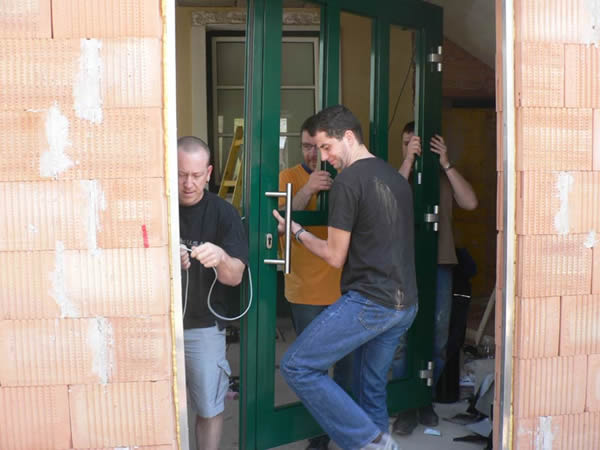

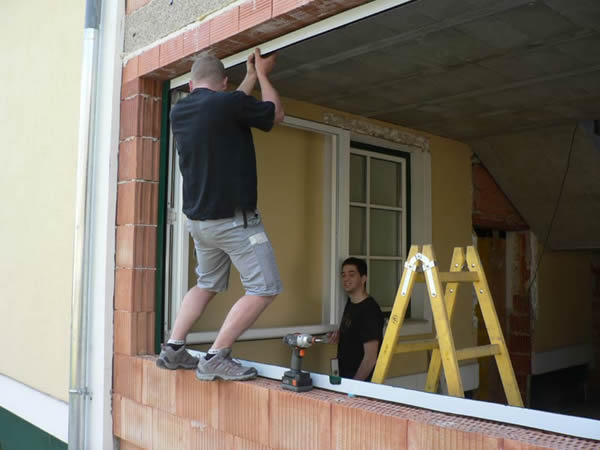

Heute waren wieder unsere Kräfte gefragt. Die Fenster und Türen wurden geliefert und gleich eingebaut. Die Freiwillige Feuerwehr bedankt sich ganz herzlich bei den Firmen Metallkonstruktionen Daniel Wagner und der Tischlerei Filipovic Jovan die uns die Türen und Fenstern eingebaut haben.

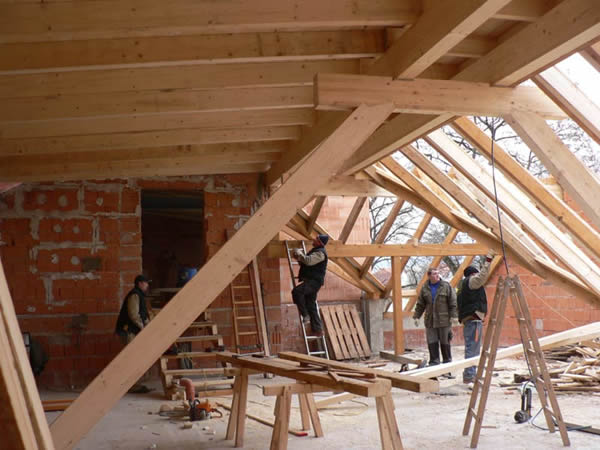

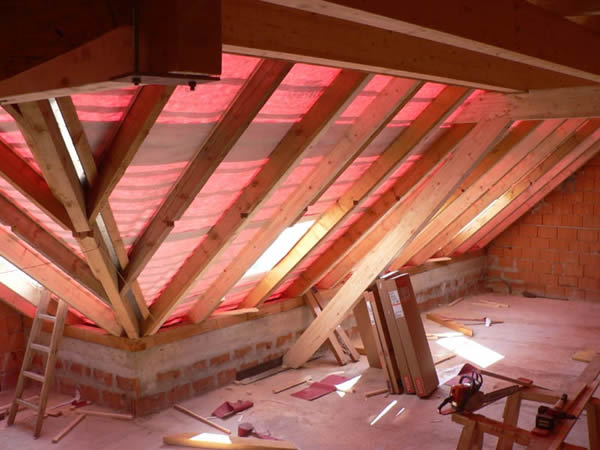

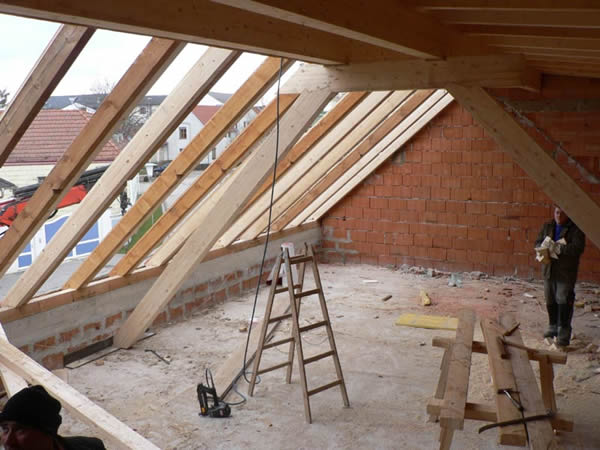

17. Eintrag: 3. April 2009

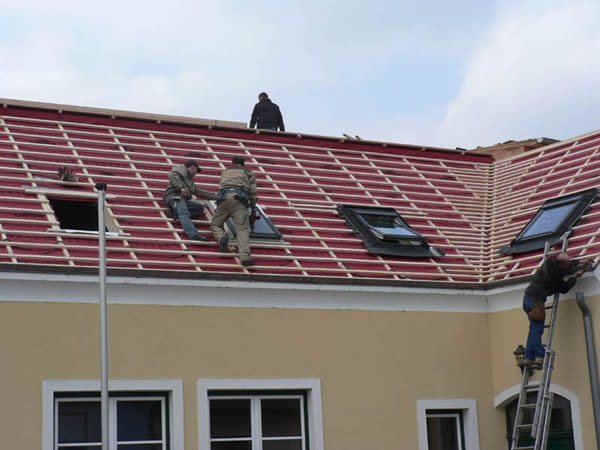

Da am bestehenden Dach teilweise keine Kontralattung bestand, waren viele Ziegel und Querlatten bereits beschädigt. Trotz zusätzlicher Kosten entschlossen wir uns diese Mängel im Zuge des Umbaus gleich zu beheben. Nach Sanierung des Daches wurden die Dachflächenfenster eingebaut und die komplette Baustelle wieder besenrein gemacht.

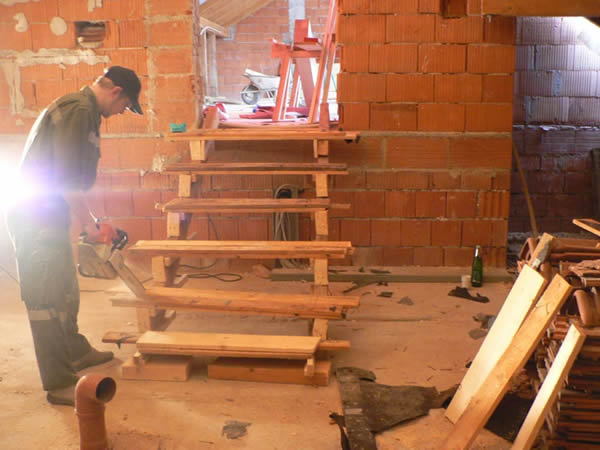

16. Eintrag: 28. März 2009

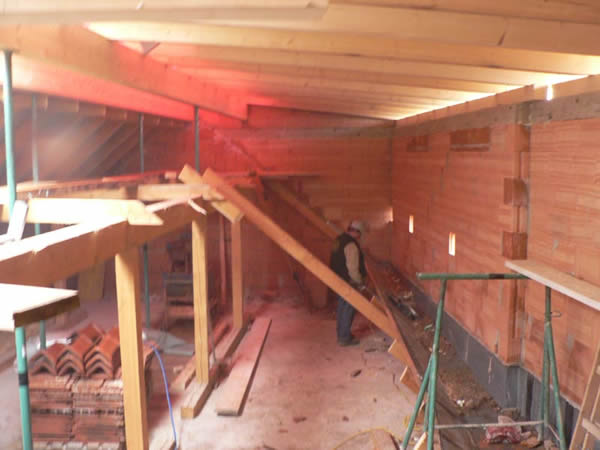

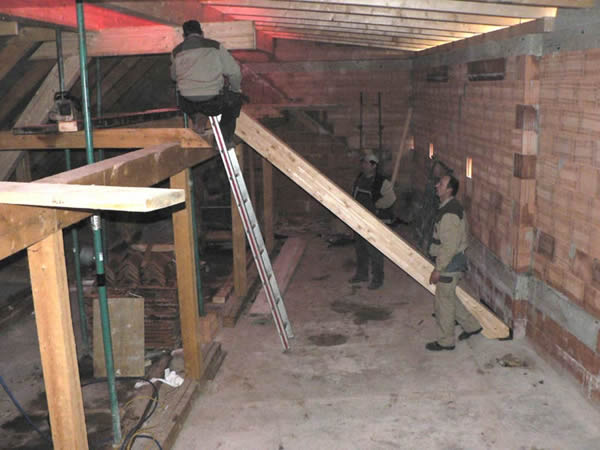

Die Dachkonstruktion über dem zukünftigen Mannschaftsraum wurde fertiggestellt und das Dach komplettiert. Unsere Kameraden haben dann noch eine provisorische Stiege installiert um das Begehen des Raumes zu erleichtern.

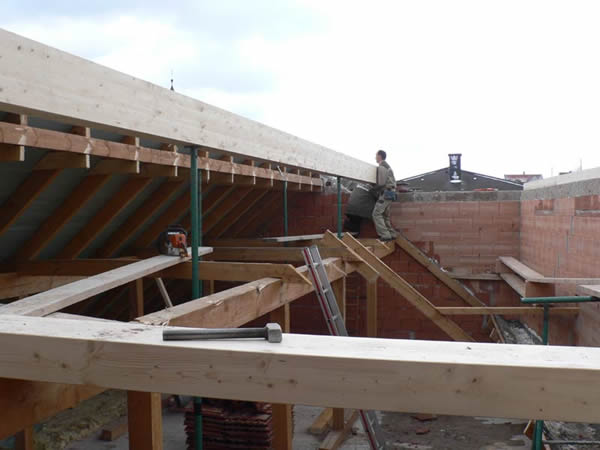

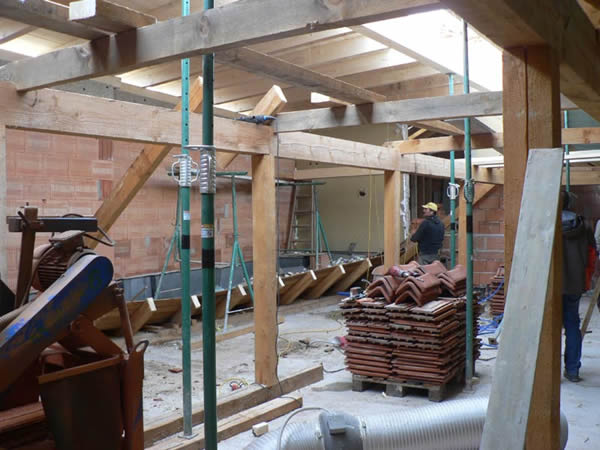

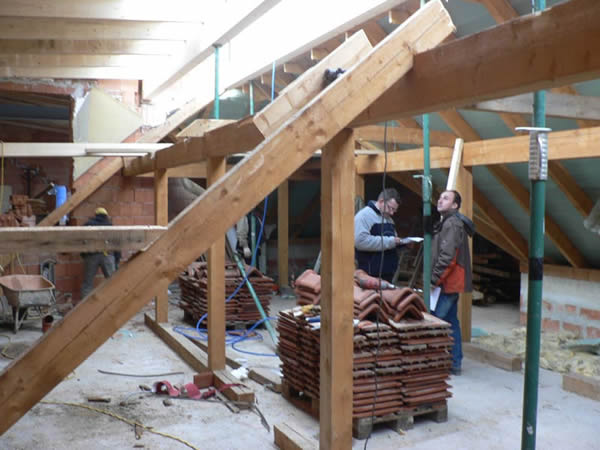

15. Eintrag: 26. März 2009

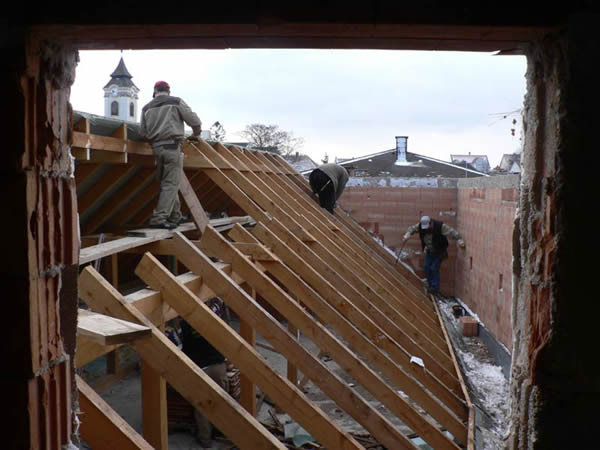

Um das neue Dach über dem zukünftigen Mannschaftsraum montieren zu können, mussten die restlichen Dachziegel und ein Teil des Dachstuhls entfernt werden. Danach konnten die ersten Balken auf die Feuermauern aufgesetzt werden.

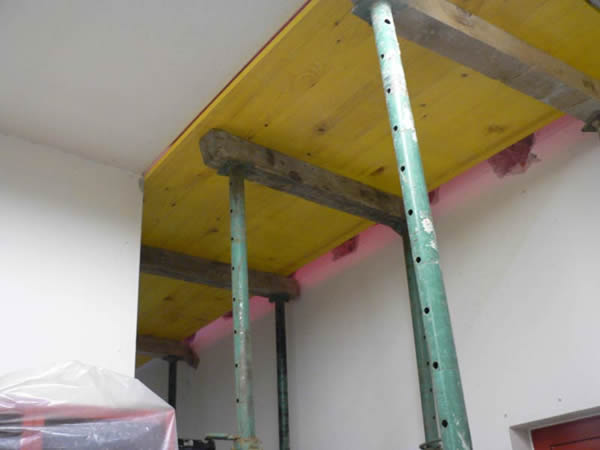

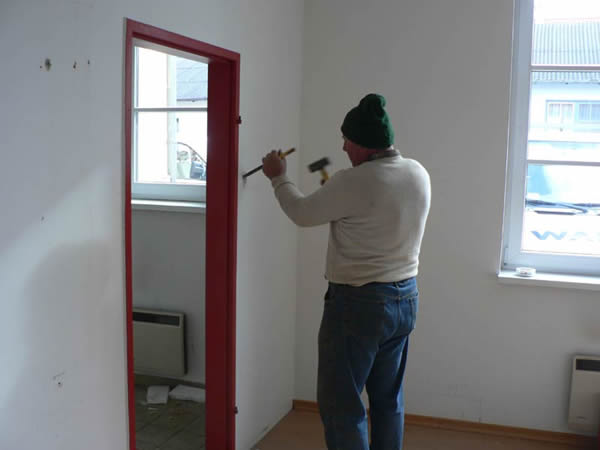

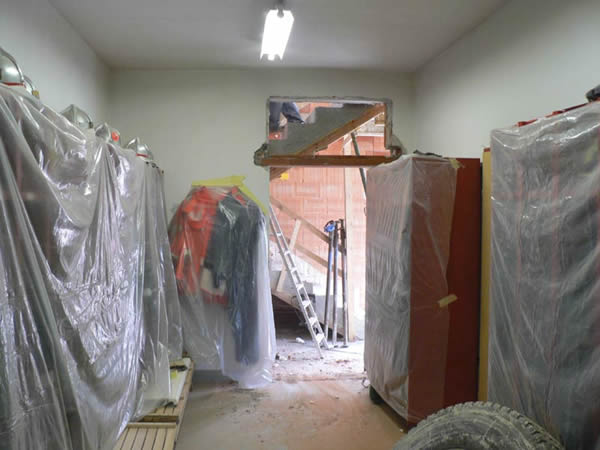

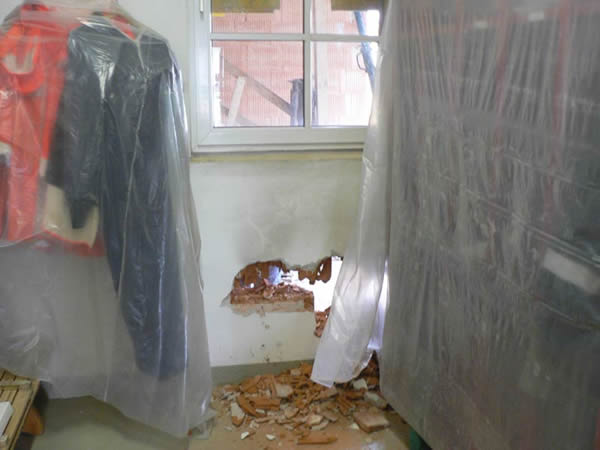

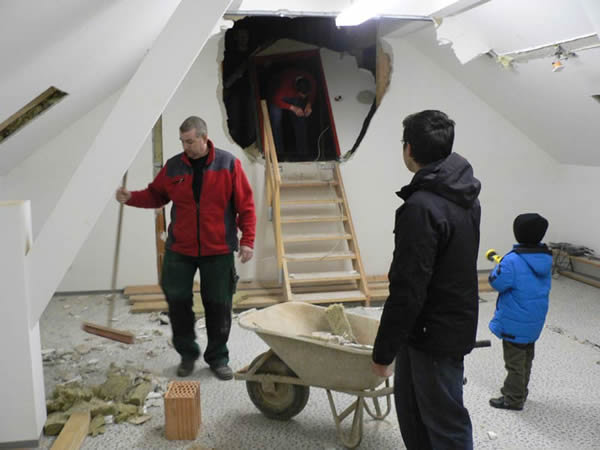

14. Eintrag: 26. März 2009

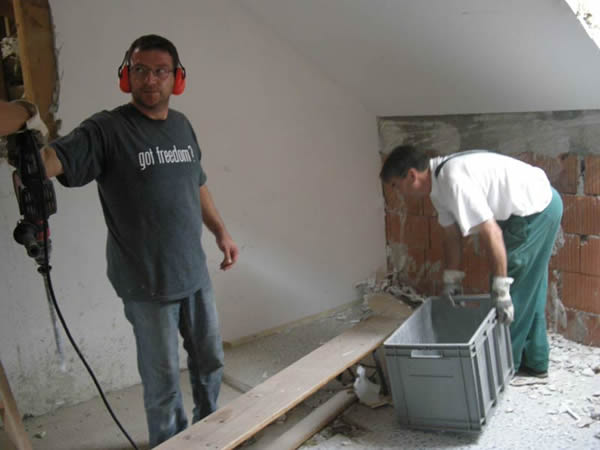

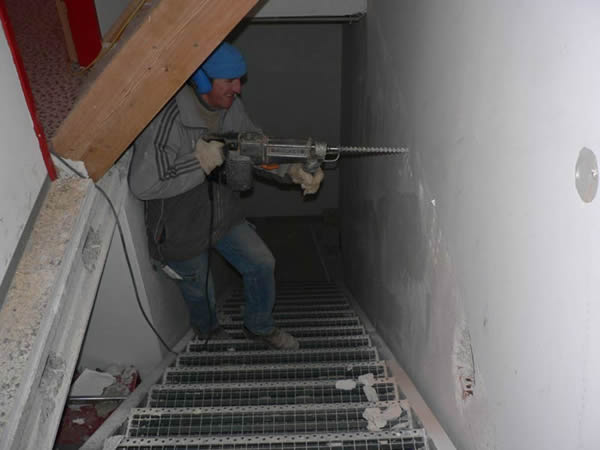

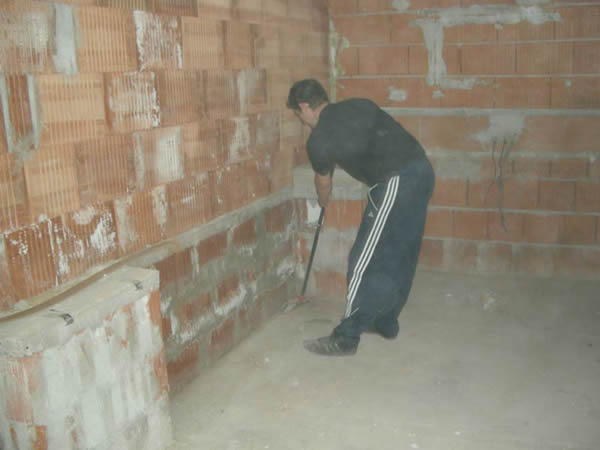

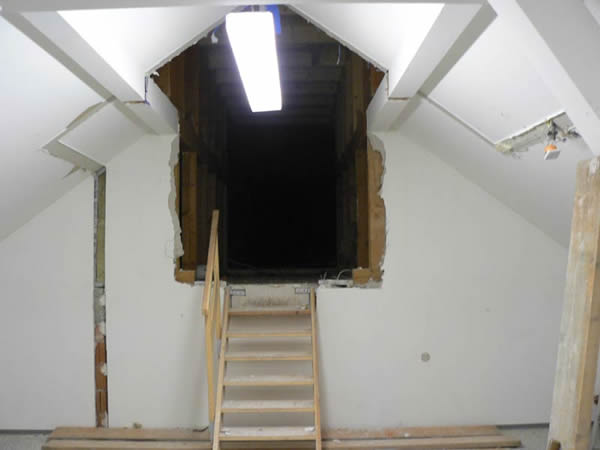

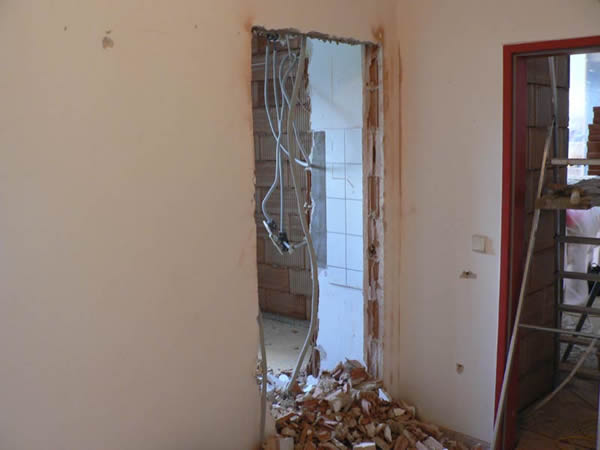

Einige Durchbrüche wurden gemacht. Weiters wurde der alte Stiegenaufgang demontiert und die Öffnung zubetoniert.

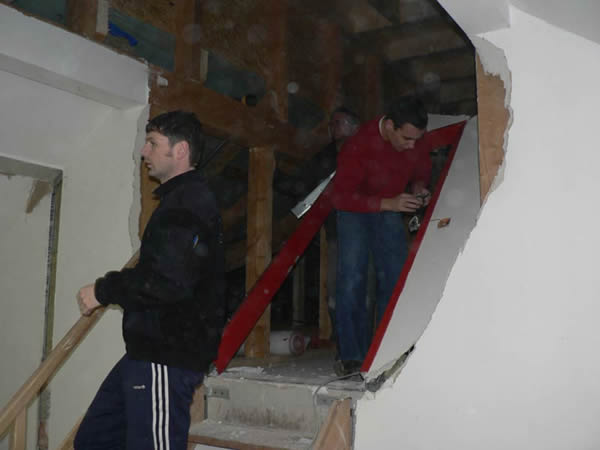

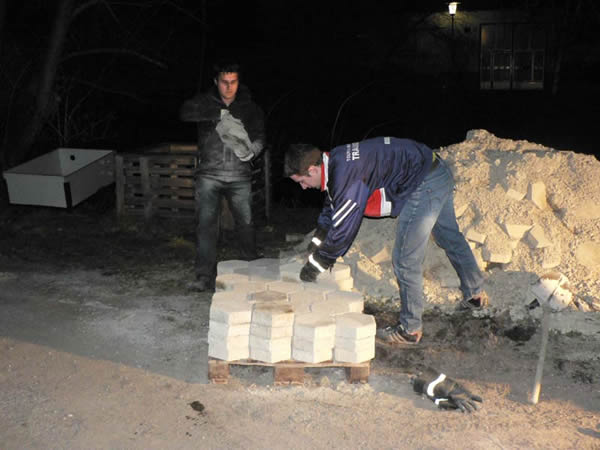

13. Eintrag: 23. März 2009

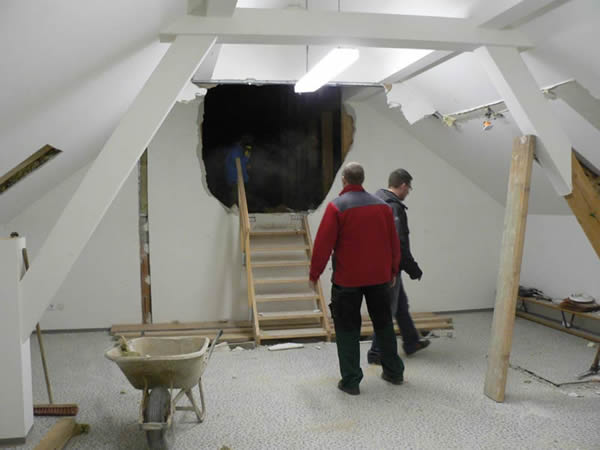

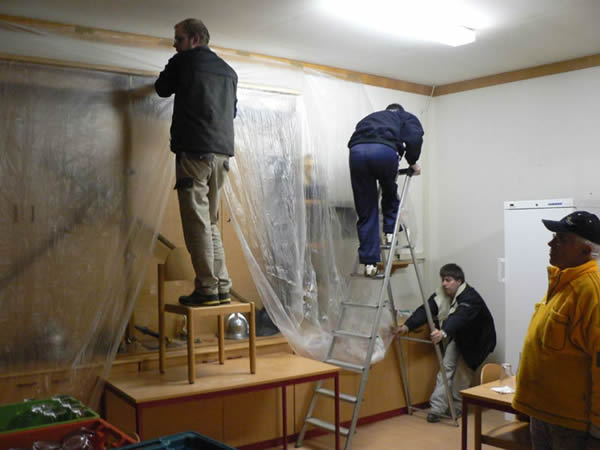

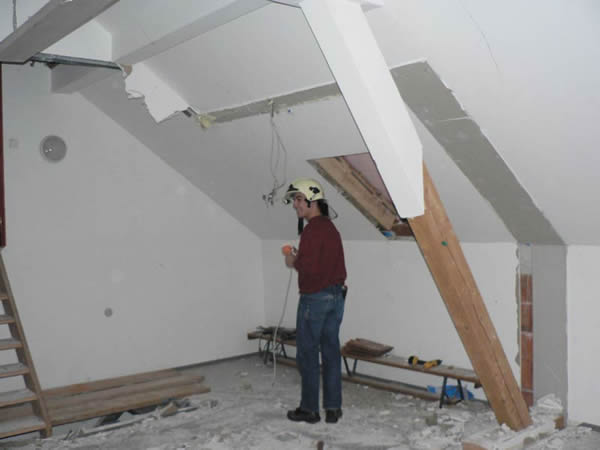

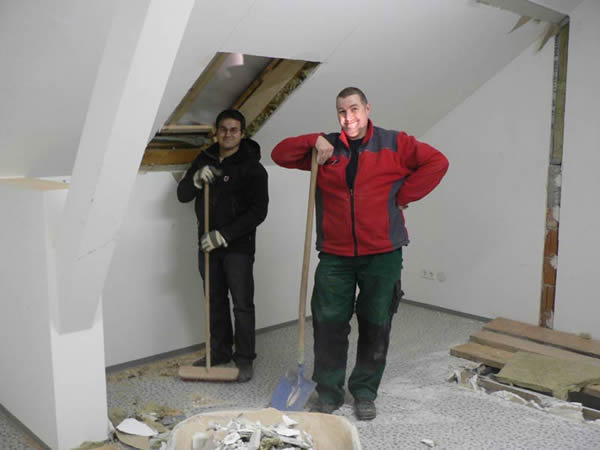

Auch für uns wurde es heute ernst. Die ersten Eigenleistungen standen auf dem Programm. Wir mussten die Zwischenwände im alten Jugendraum abreißen, die Pflastersteine aussortieren, die Küche demontieren und den bestehenden Mannschaftsraum abdecken.

12. Eintrag: 23. März 2009

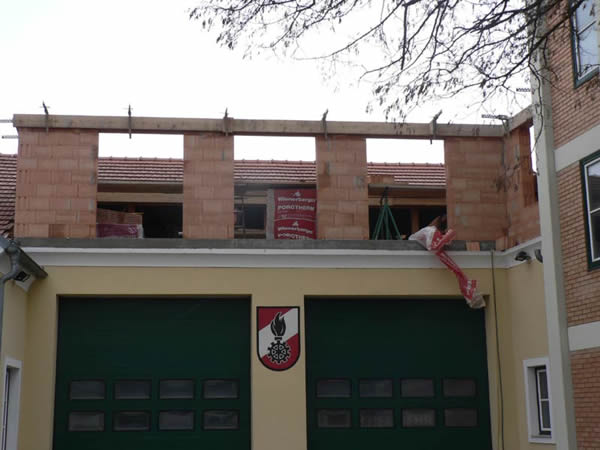

Heute wurden die ersten Ziegel für den neuen Mannschaftsraum gesetzt.

11. Eintrag: 19. März 2009

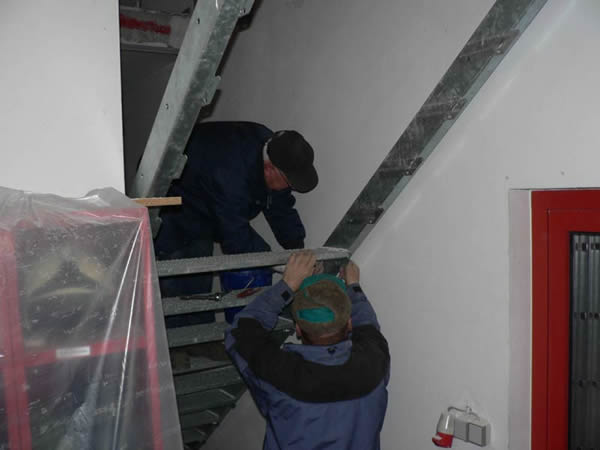

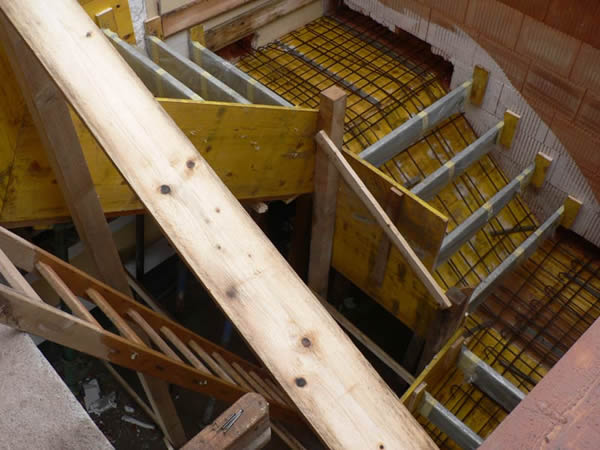

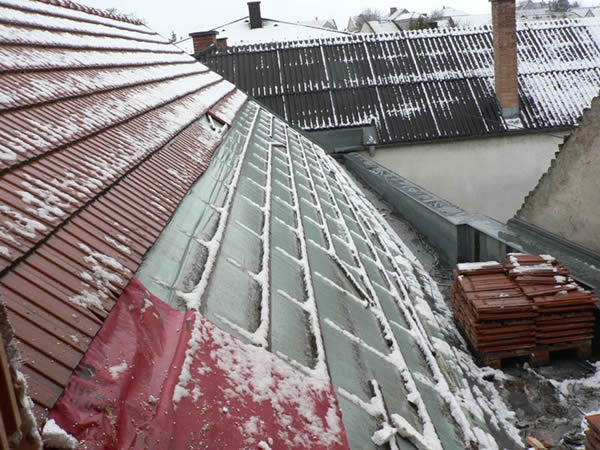

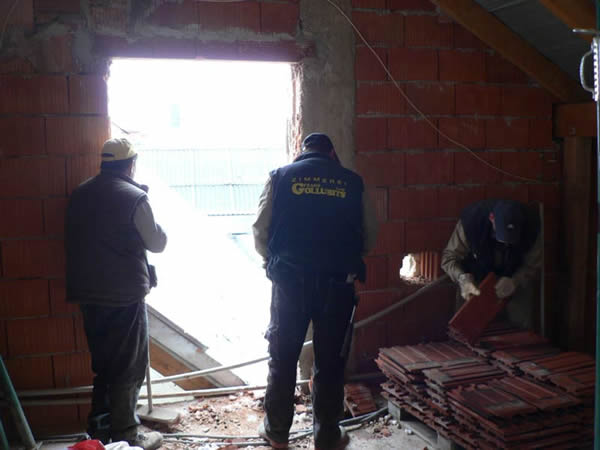

Trotz des unerwarteten Schneegestöbers, konnten sich unsere Arbeiter auch heute nicht unterkriegen lassen. Der Durchbruch zum zukünftigen Mannschaftsbereich wurde ausgestemmt und die Schalung für die Stiege im neuen Stiegenhaus wurde gebaut und gleich ausbetoniert.

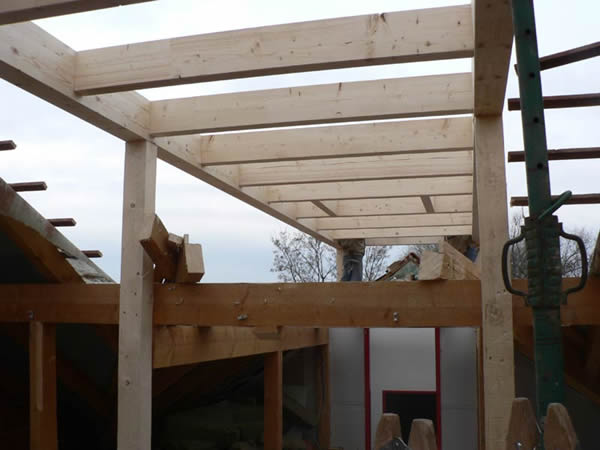

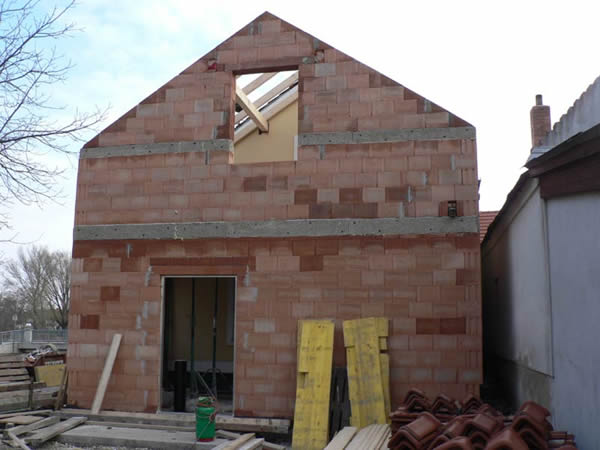

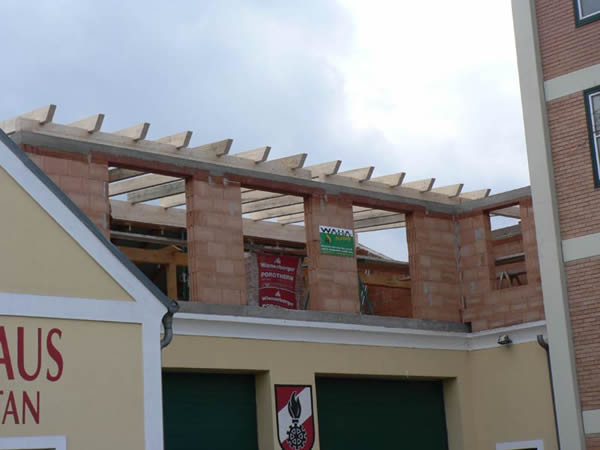

10. Eintrag: 17. März 2009

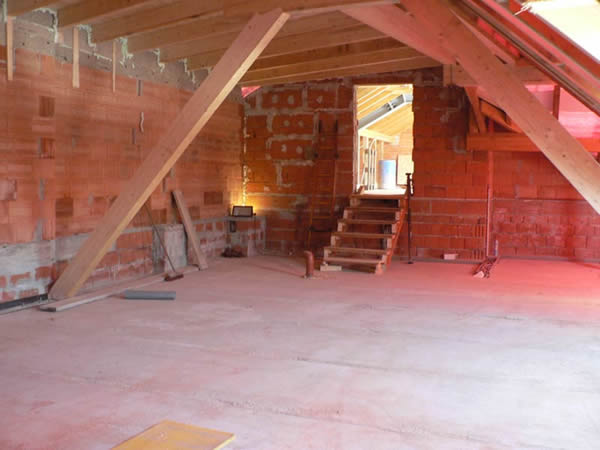

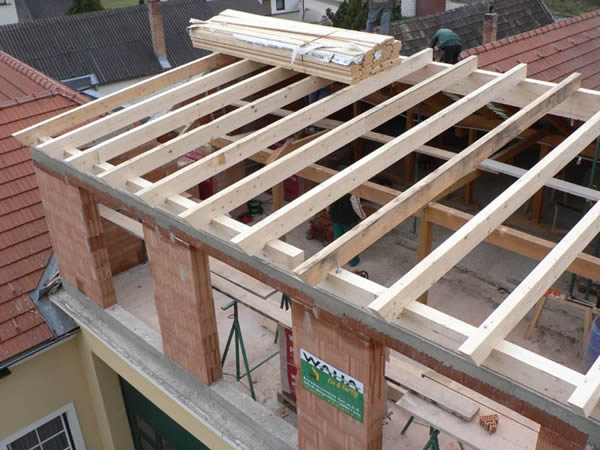

Die Arbeiten am Dachstuhl gehen rasch voran.

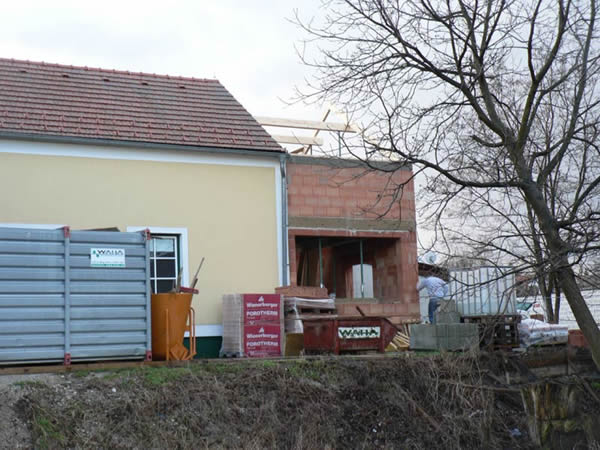

9. Eintrag: 13. März 2009

Leider spielte das Wetter heute nicht mit. Trotzdem wurde unter strömenden Regen mit den Mauerarbeiten der Firma Waha fix und fertig weitergemacht. Auch am Stiegenhaus ist wieder etwas passiert. Die Firma Gollubits brachte die ersten Holzbalken für den neuen Dachstuhl an.

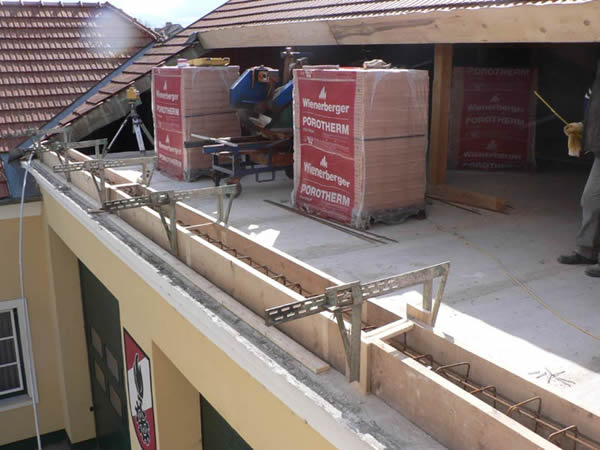

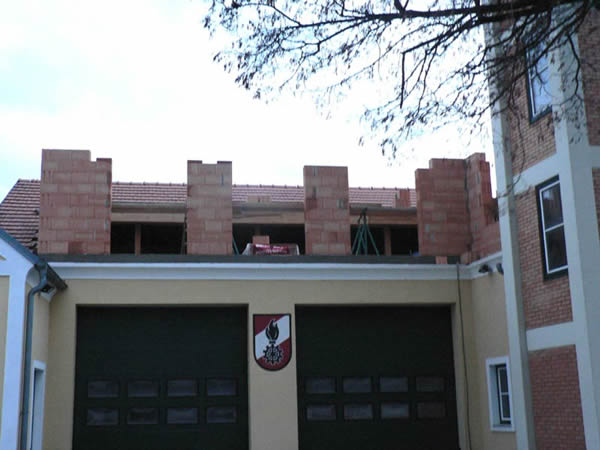

8. Eintrag: 12. März 2009

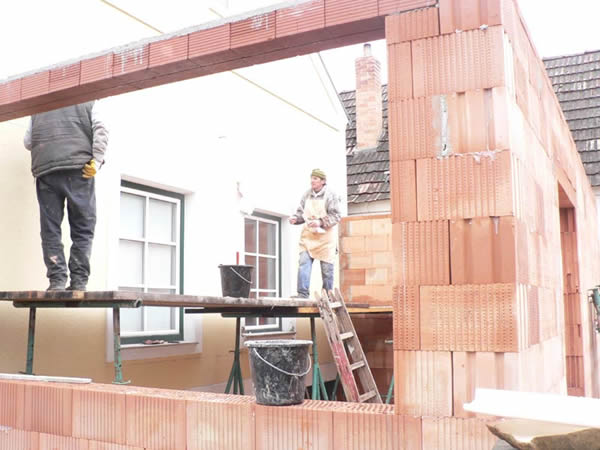

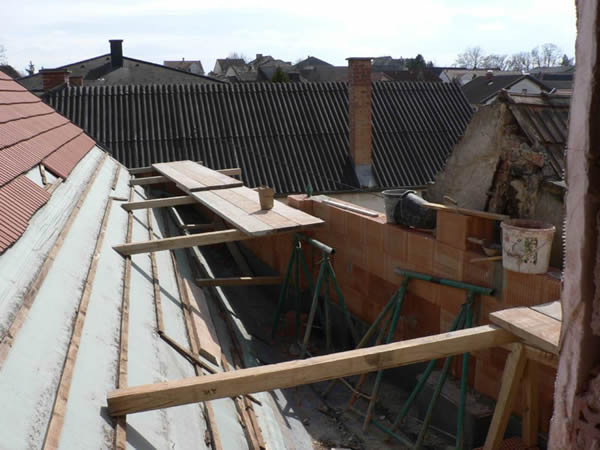

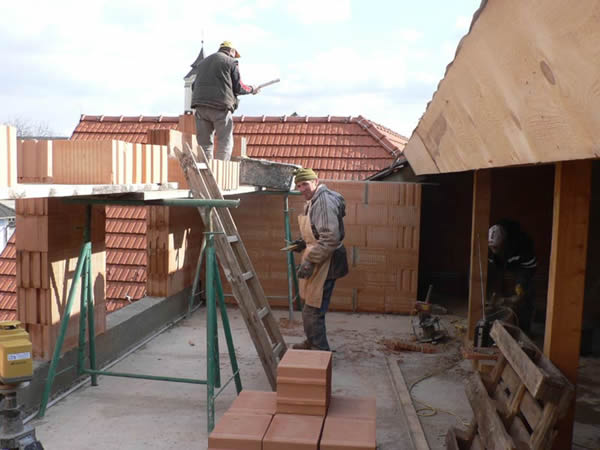

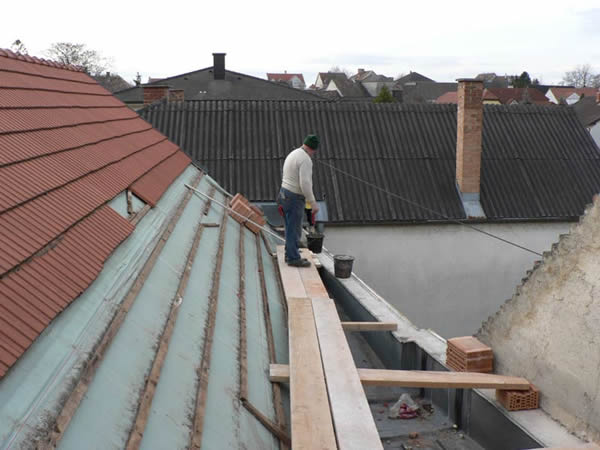

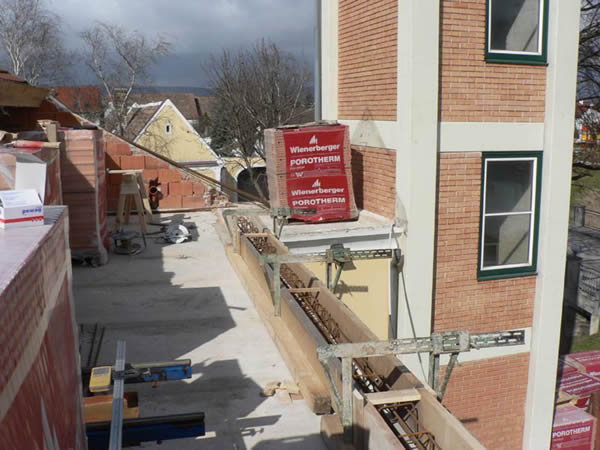

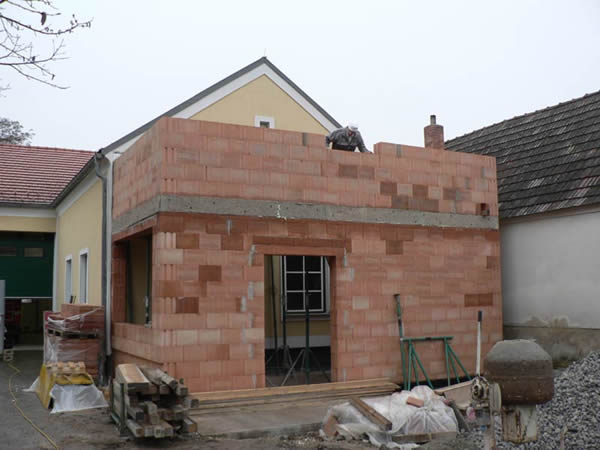

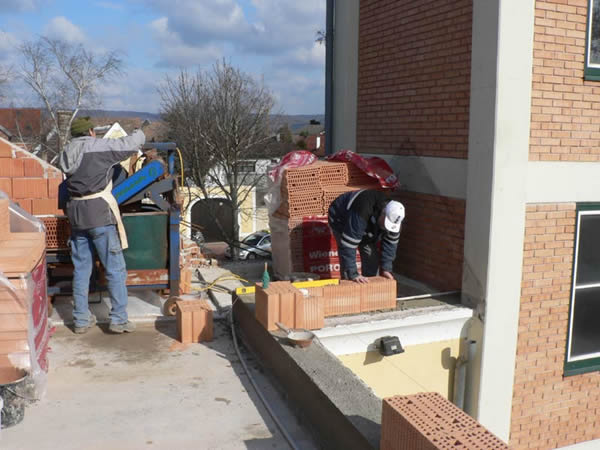

Bevor mit dem Aufmauern gebonnen werden konnte, musste ein Fundament betoniert werden, das die Last des zukünftigen Dachstuhls gleichmäßig verteilen wird. Danach stand dem Setzen des ersten Ziegels Nichts mehr im Weg.

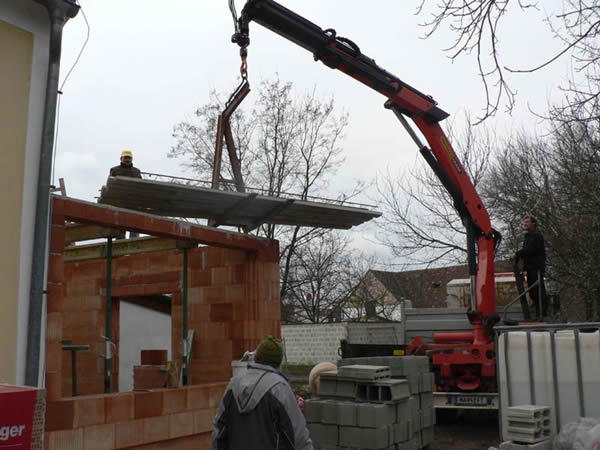

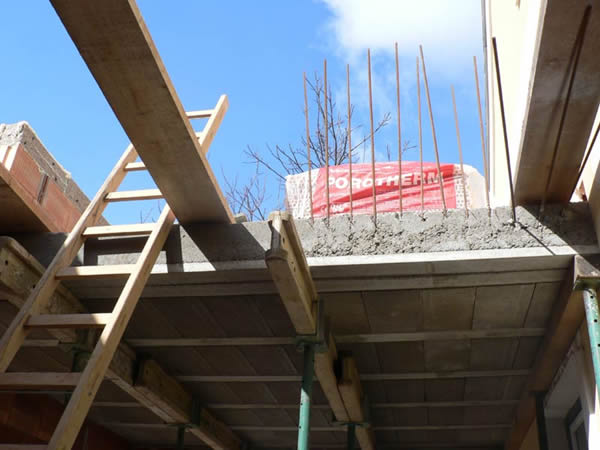

7. Eintrag: 11. März 2009

Auch am Stiegenhaus wurde fleißig gearbeitet. Nach dem Betonieren der Decke wurde wieder mit den Aufmauerarbeiten weitergemacht.

6. Eintrag: 10. März 2009

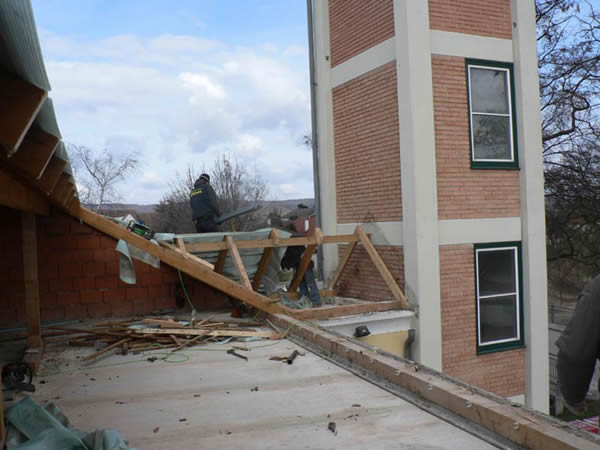

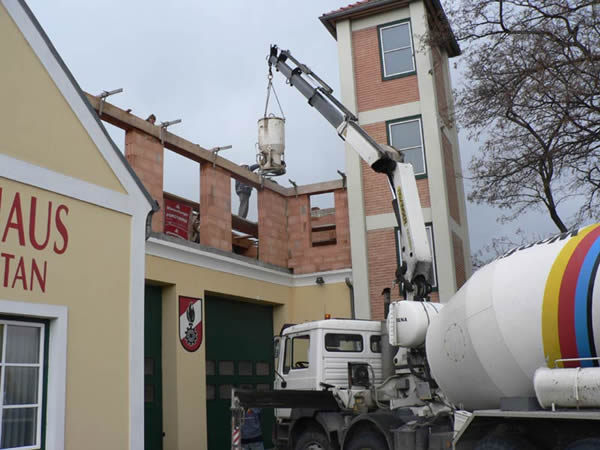

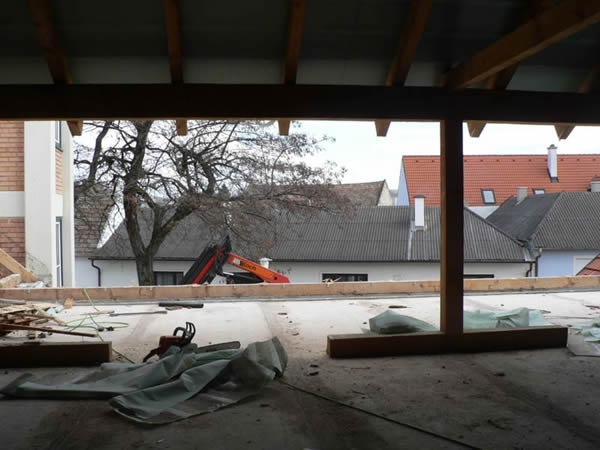

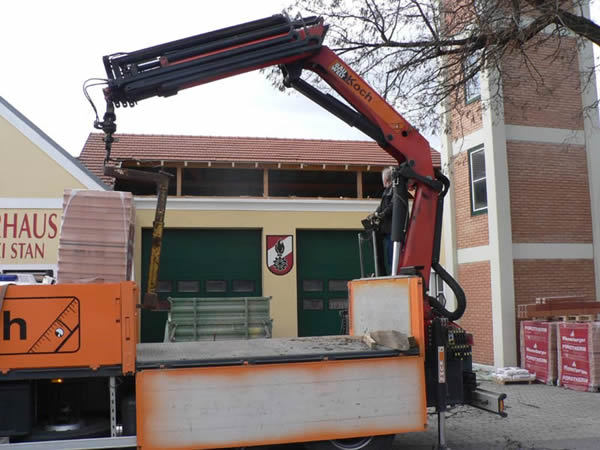

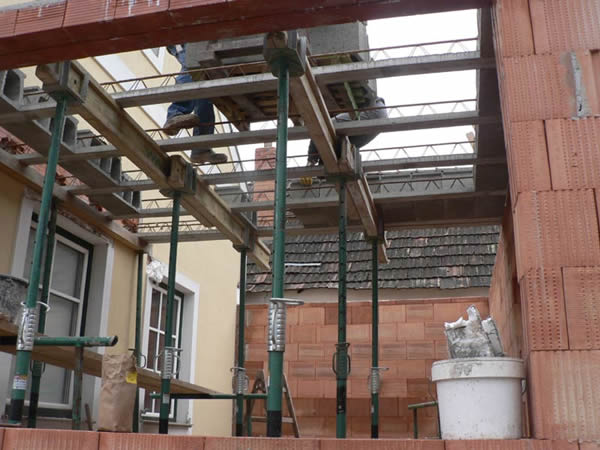

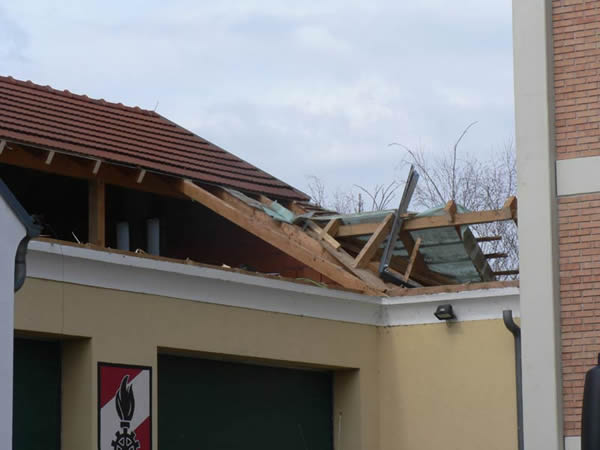

Heute war es auch für die Firma Gollubits so weit. Die ersten Arbeiten am Dachstuhl über der Fahrzeughalle standen auf dem Programm. Als Erstes wurden die Dachziegel entfernt und Teile des Dachstuhls ausgeschnitten.

5. Eintrag: 8. März 2009

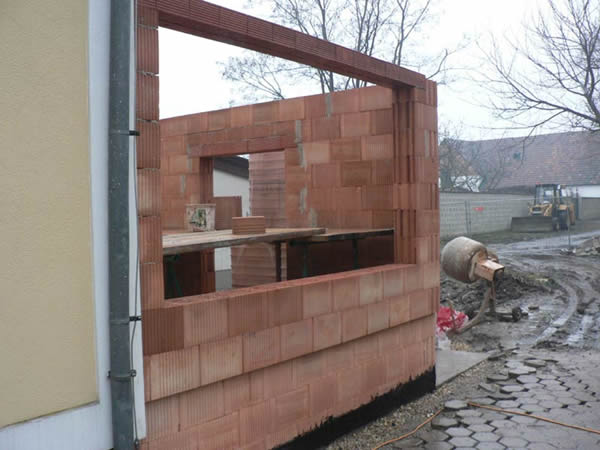

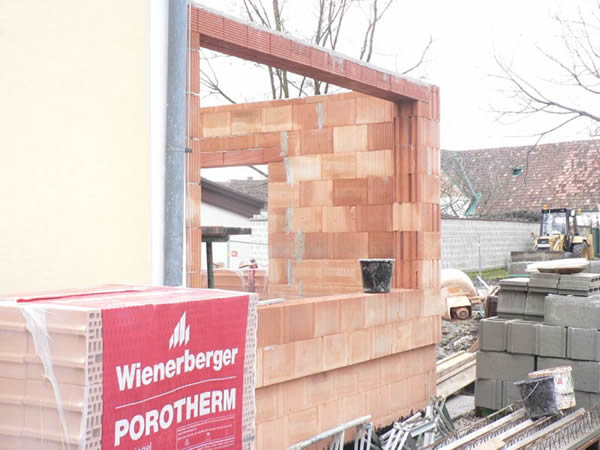

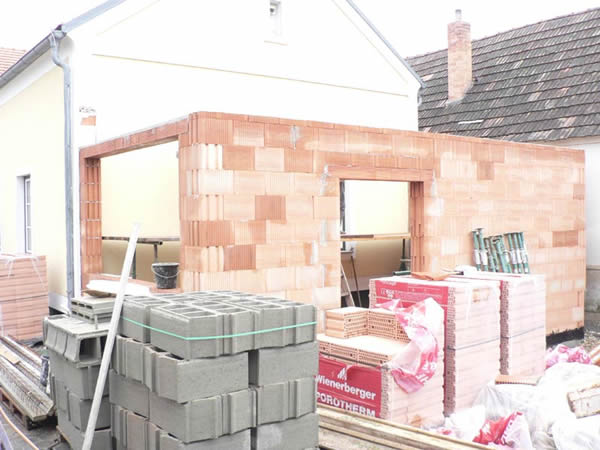

Das Fundament für das Stiegenhaus wurde betoniert und mit dem Aufmauern begonnen.

4. Eintrag: 27. Feber 2009

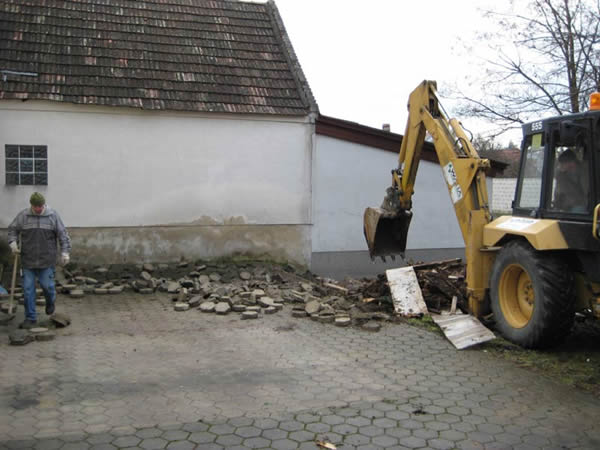

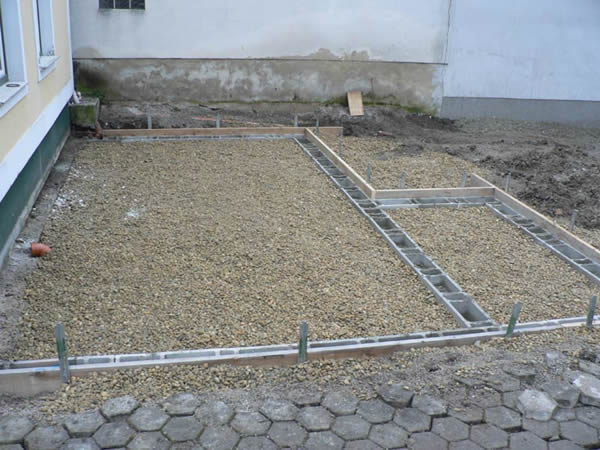

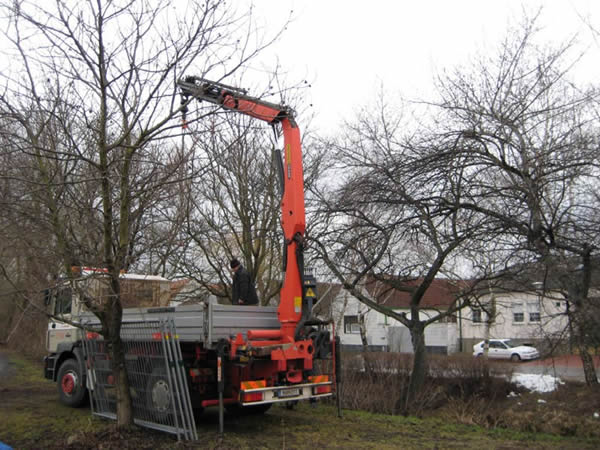

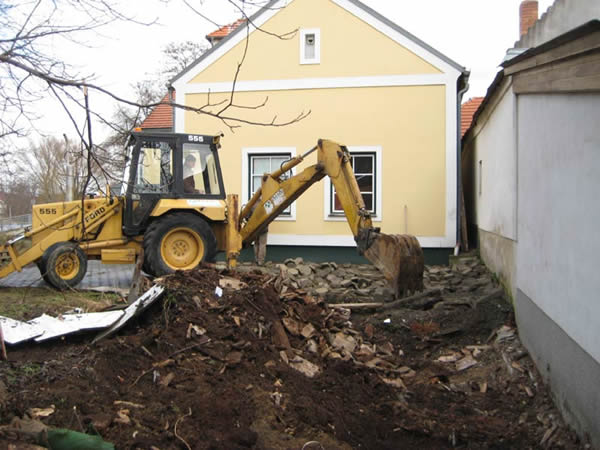

Die Baustelle wurde eingerichtet und Werkzeuge und Maschinen angeliefert. Zu Beginn wurden die Pflastersteine hinterm Feuerwehrhaus abgetragen um das Fundament für das Stiegenhaus vorzubereiten.

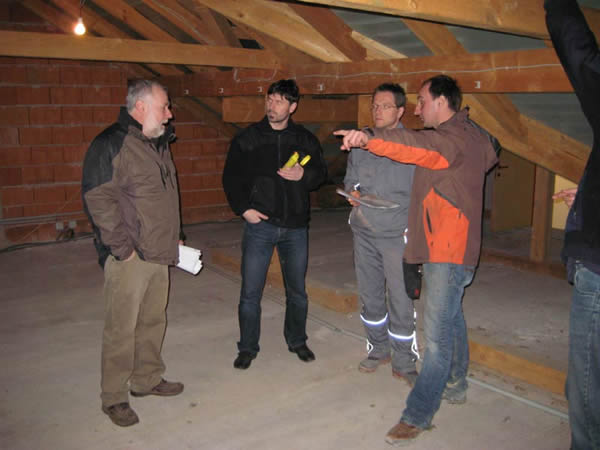

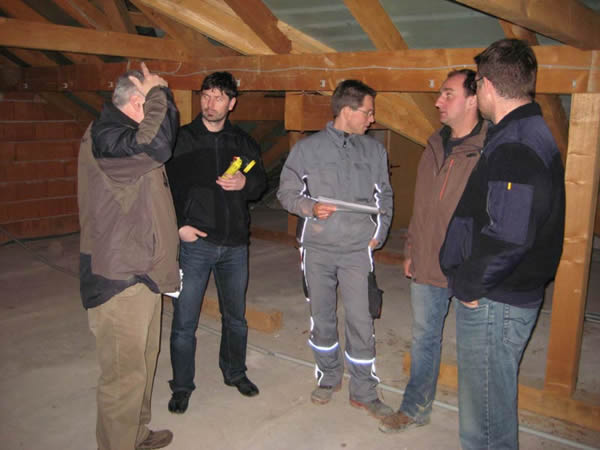

Im Dachgeschoss wurden noch letzte Details besprochen.

3. Eintrag: 27. Feber 2009

Es erfolgte der offizielle Baubeginn des Zu- bzw. Umbaus des Feuerwehrhauses. Unter Beisein von Bürgermeister Viktor Hergovich, Baumeister Waha, Zimmerei Holzbau Gollubits und Vertretern der Freiwilligen Feuerwehr erfolgte der Spatenstich.

2. Eintrag: 2. Feber 2009

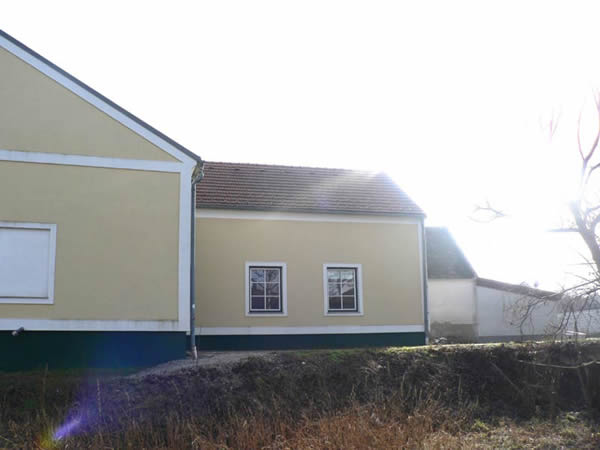

Zur Erinnerung noch einige Ansichten unseres Feuerwehrhauses bevor die Umbauarbeiten beginnen.

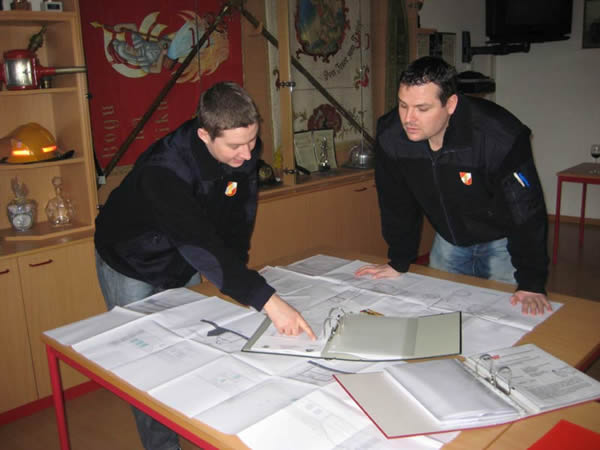

1. Eintrag: 14. November 2008

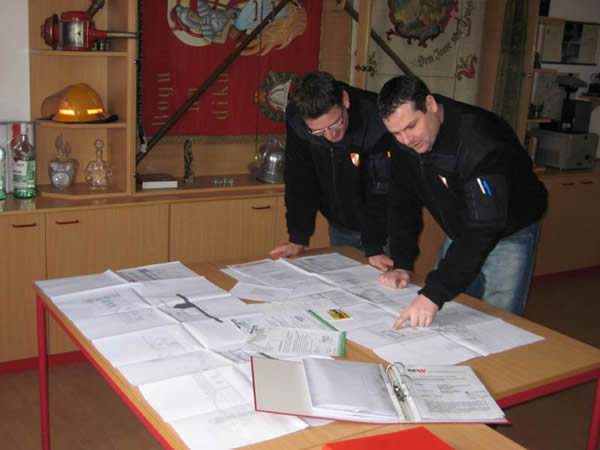

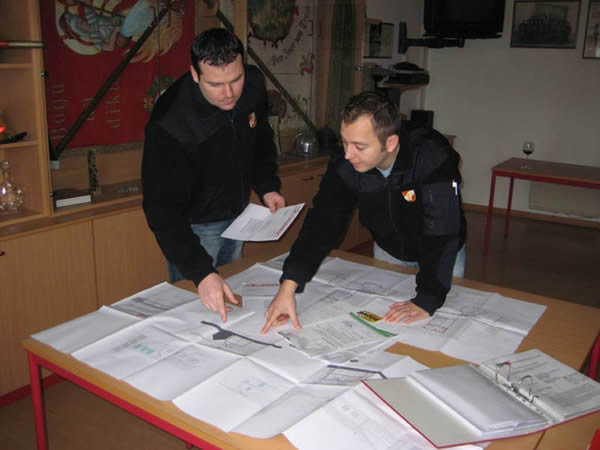

In der Bauausschusssitzung stand die Vergabe der Baumeisterarbeiten und Dachdecker- bzw. Spenglerarbeiten auf dem Programm. Es wurden die einzelnen Angebote verglichen und letztendlich erhielten die Firmen Waha "fix und fertig" für die Baumeister- und die Firma Gollubits für die Dachdecker- und Spenglerarbeiten den Zuschlag.
